Anleggsgartner Halvorsen startet 28. mai. Her følger vi med på fremdriften.

Utfører
Anleggsgartner Halvorsen AS
Oppstart
28. mai 2026

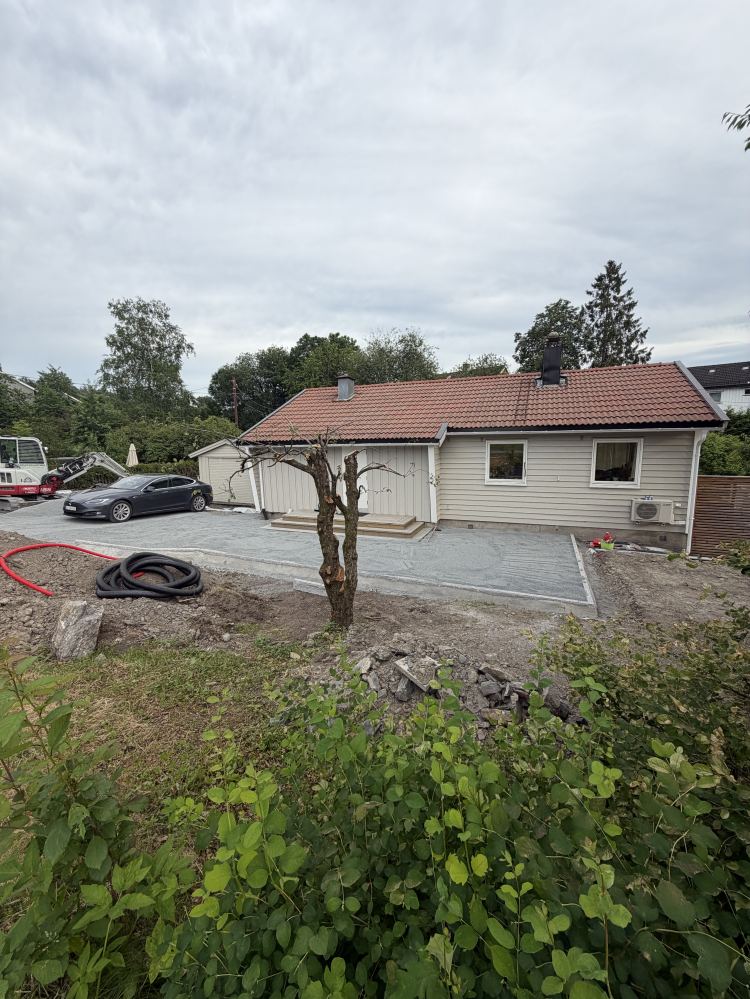

Hvorfor .

Gårdsplassen trenger en oppgradering.

Anleggsgartner Halvorsen er i full gang.

8
Faser i prosjektet
174
Asfalt totalt
85
Belegningsstein
52lm
Kantstein

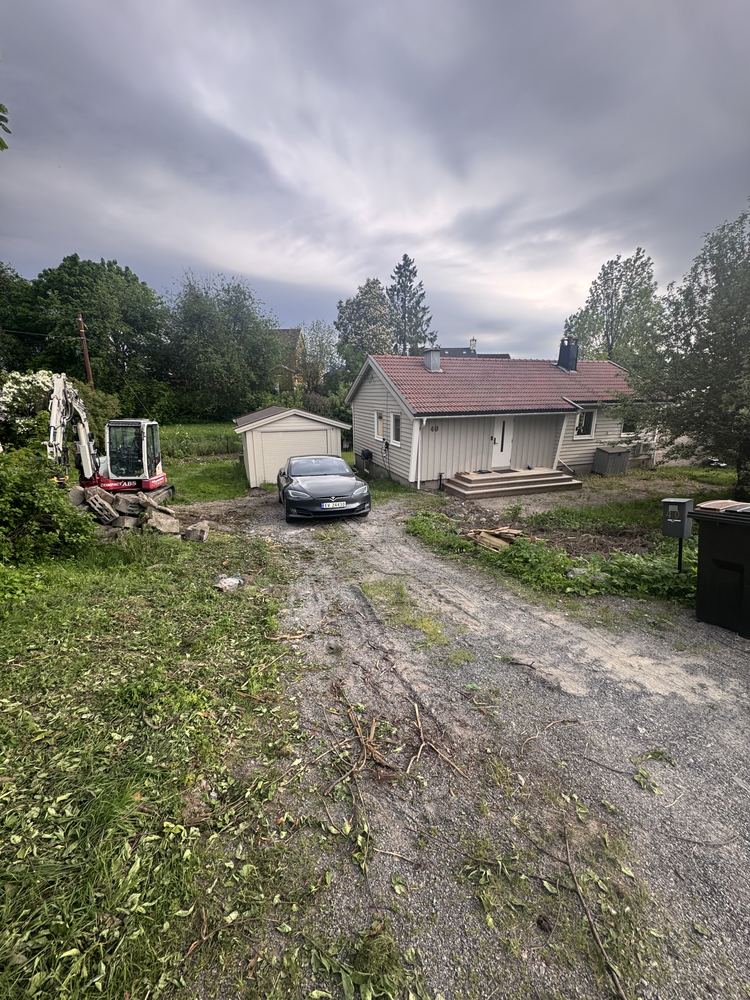

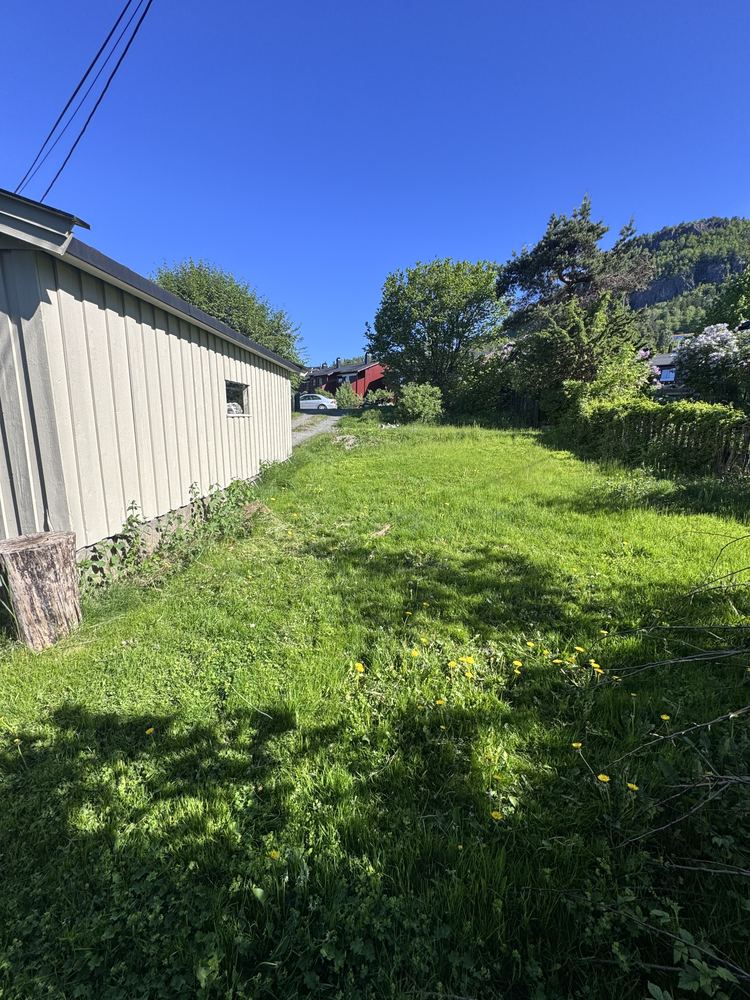

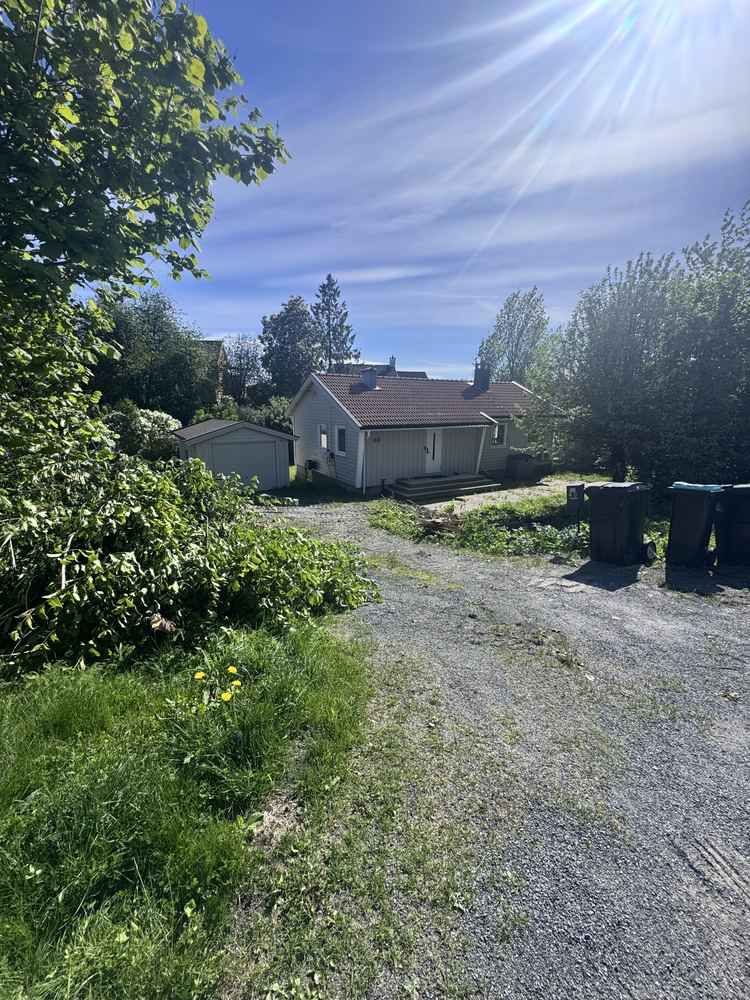

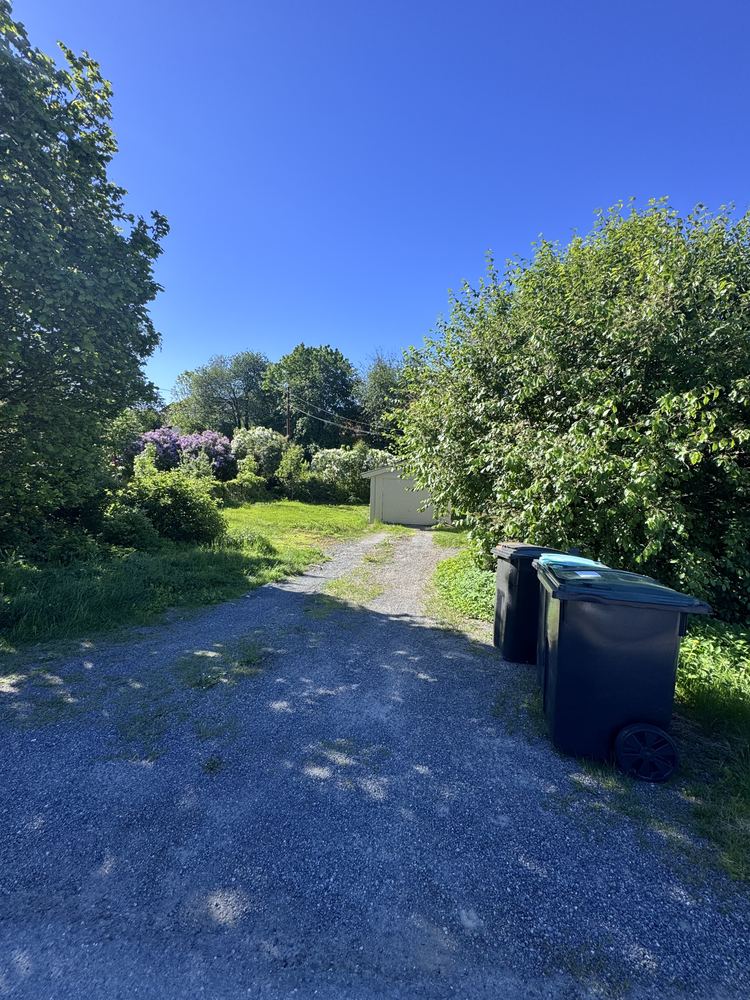

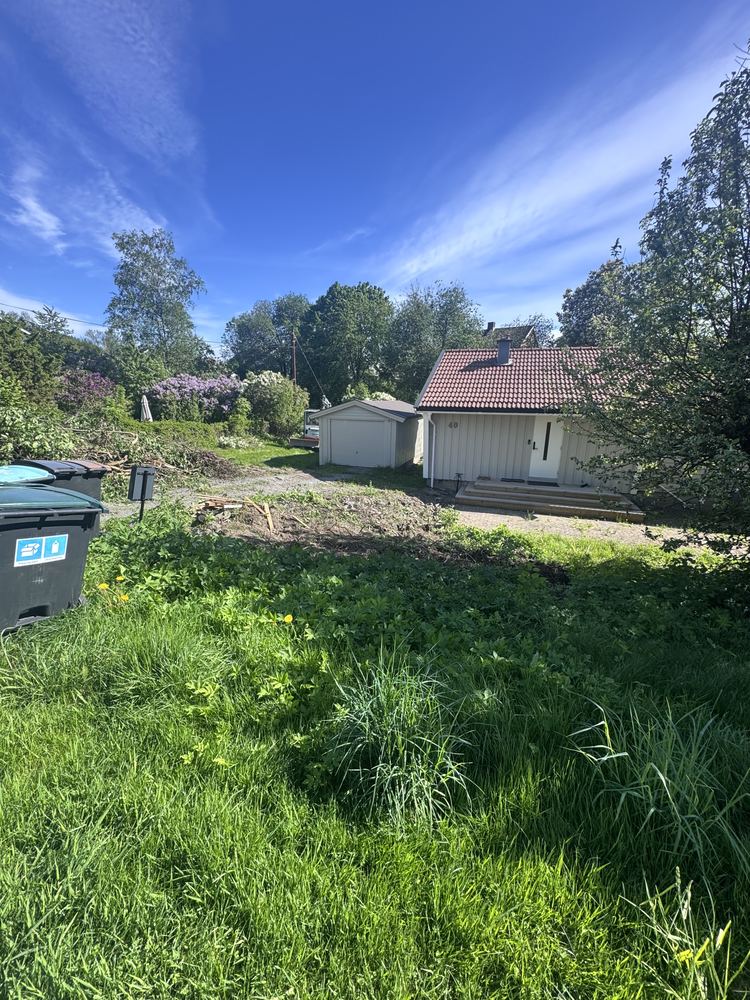

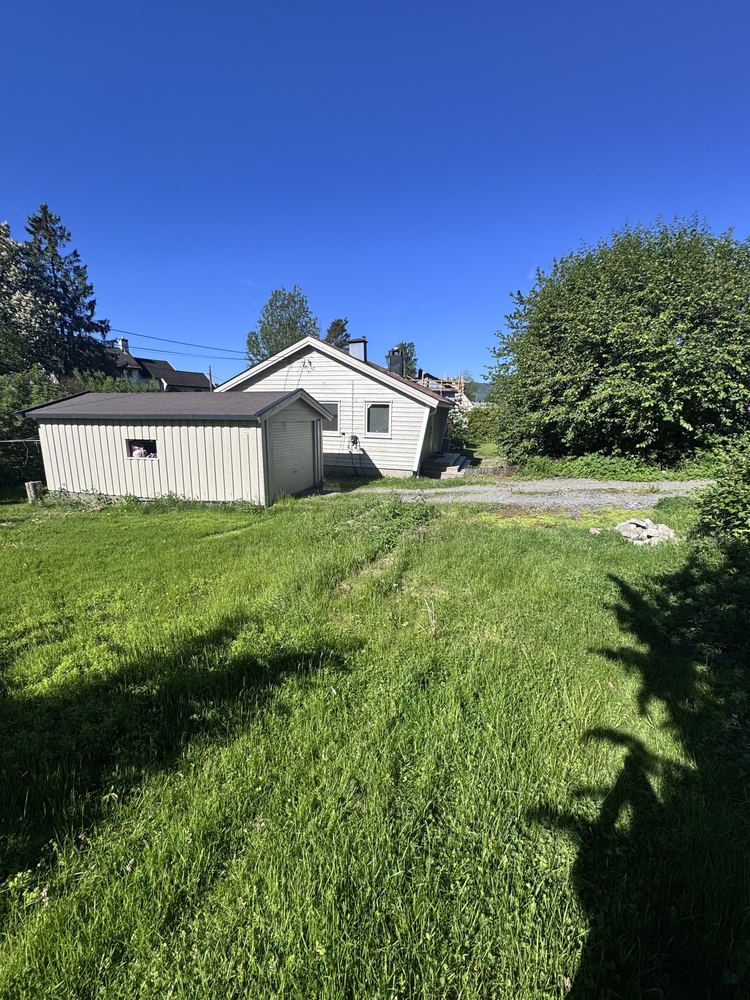

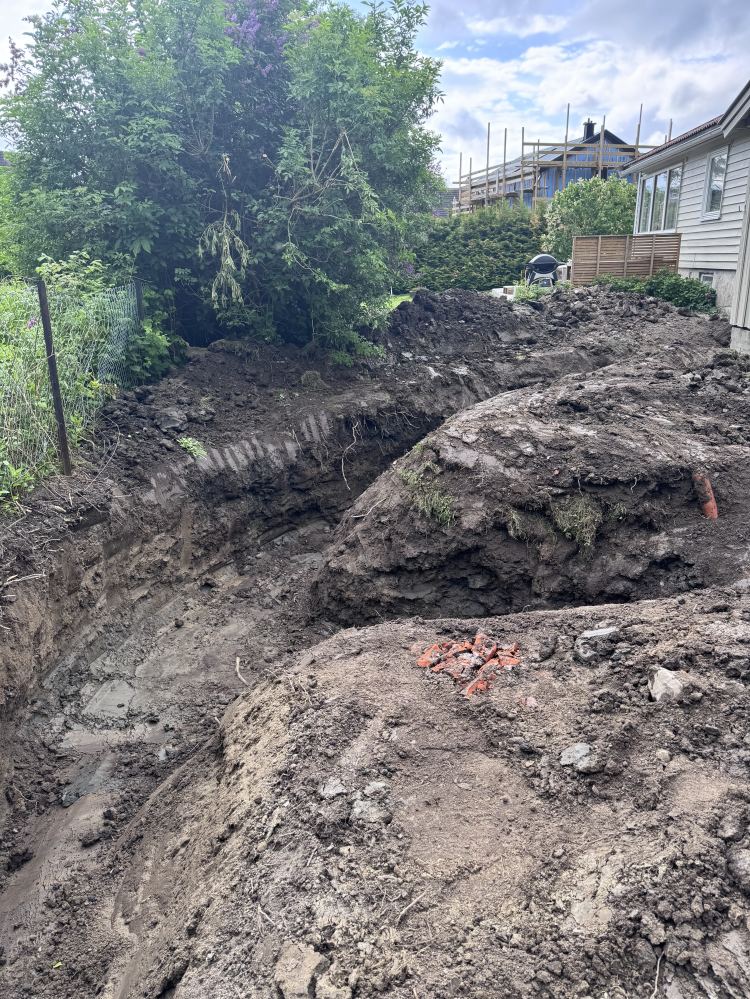

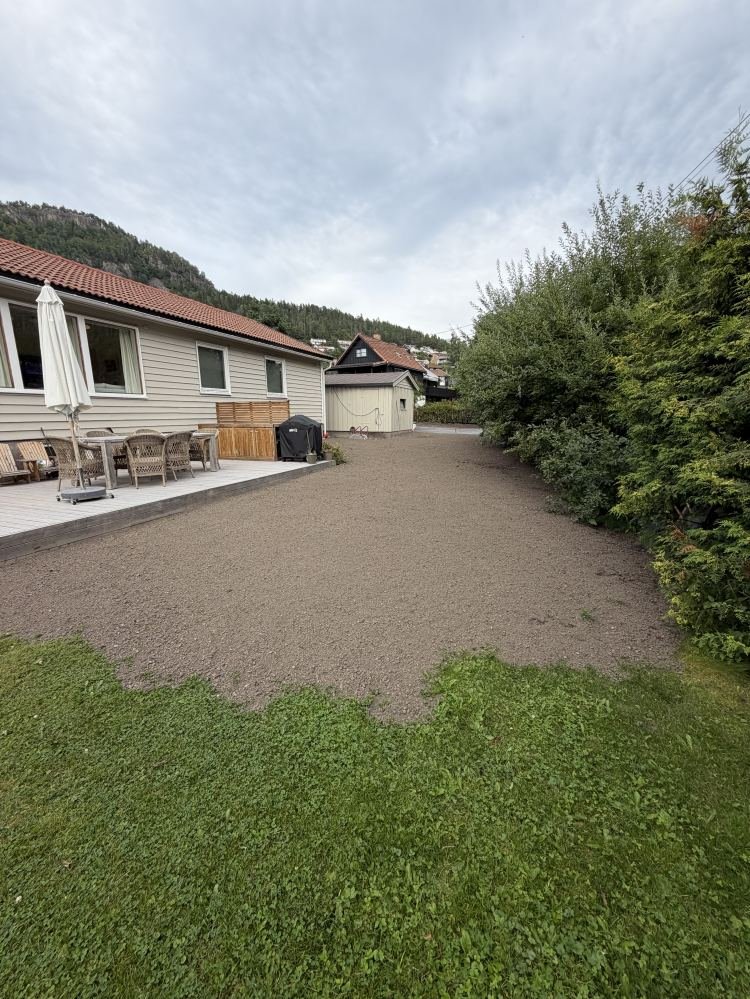

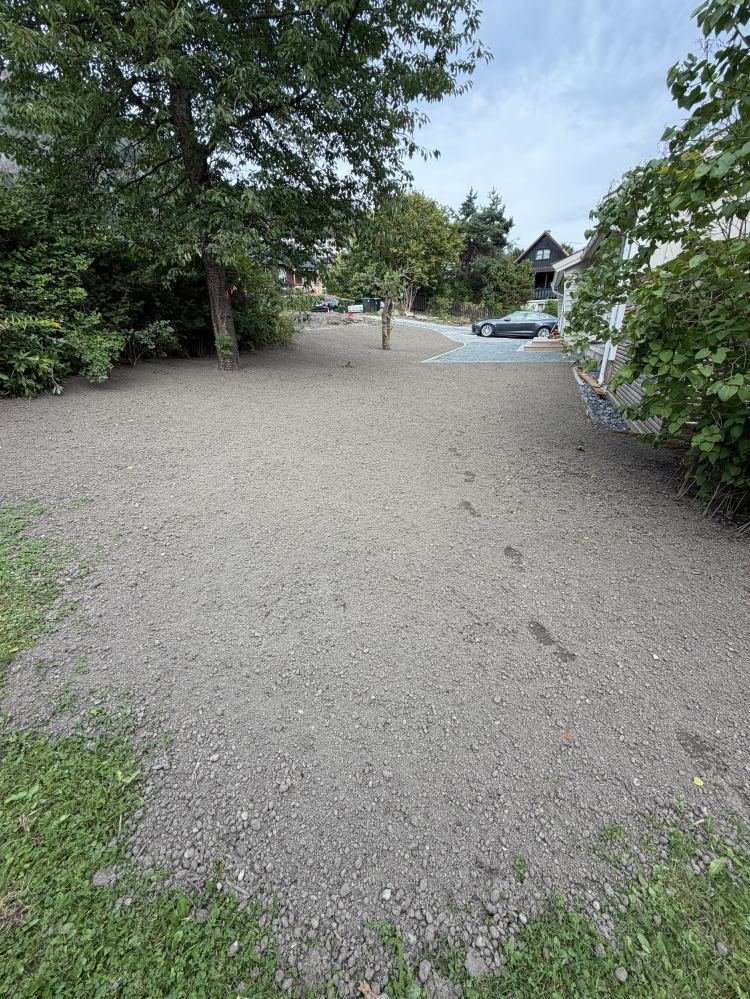

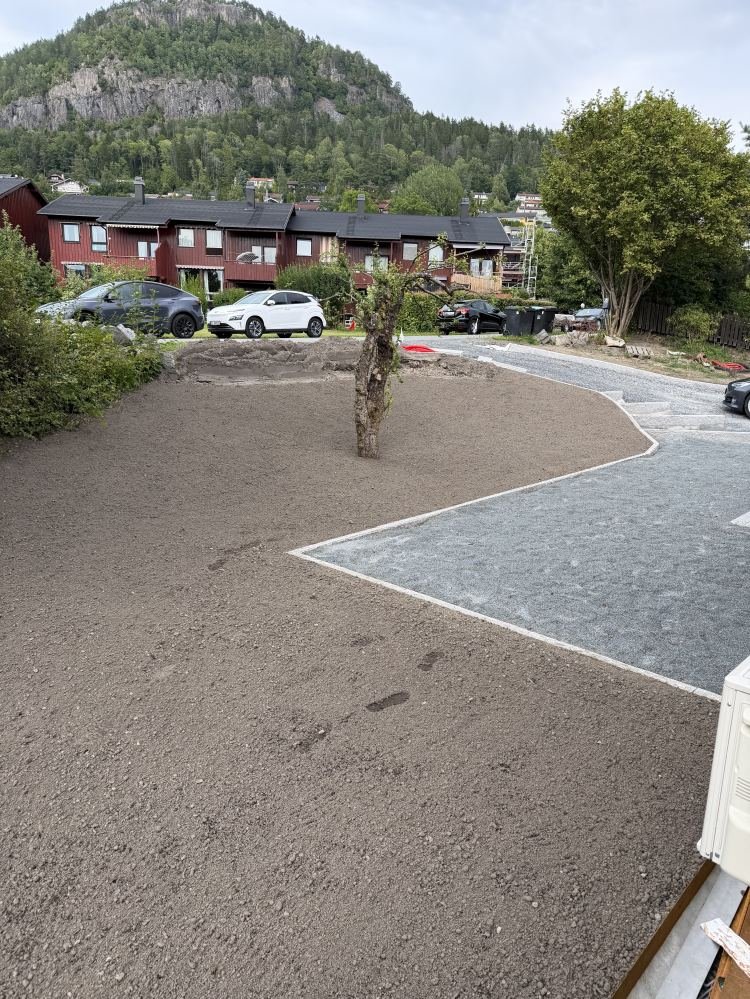

Bilder fra dagen før

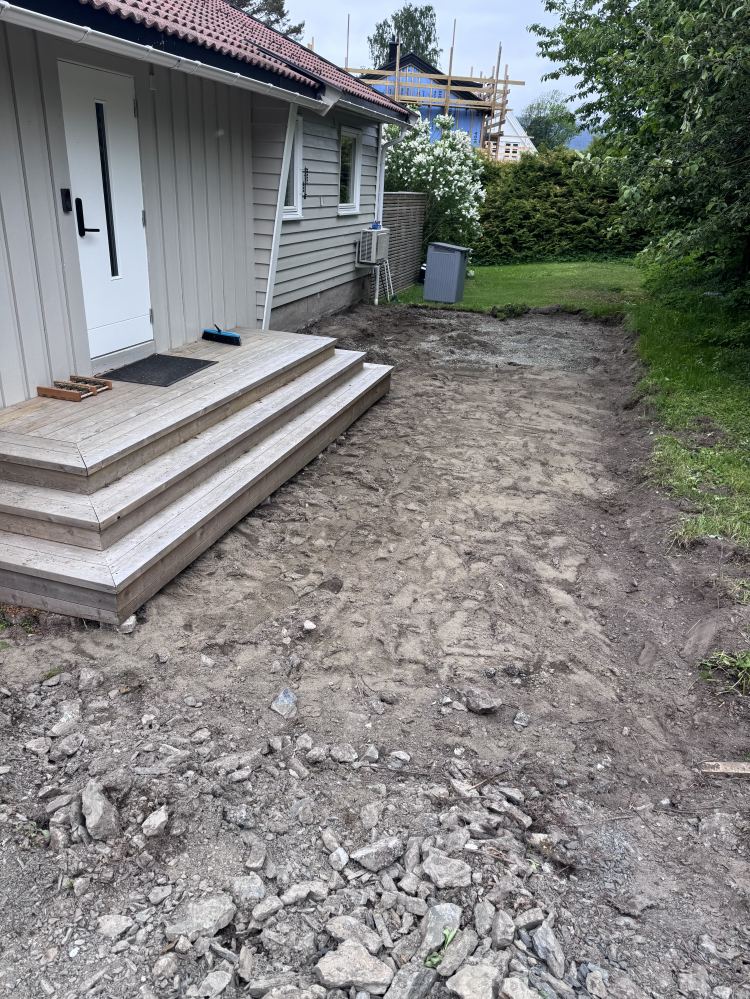

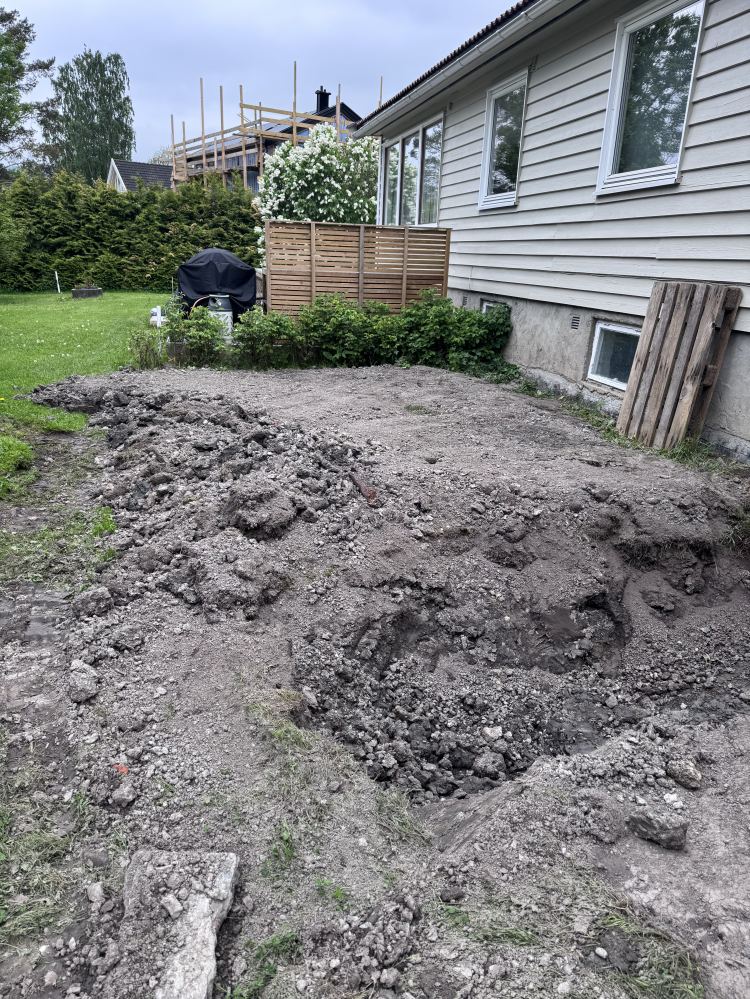

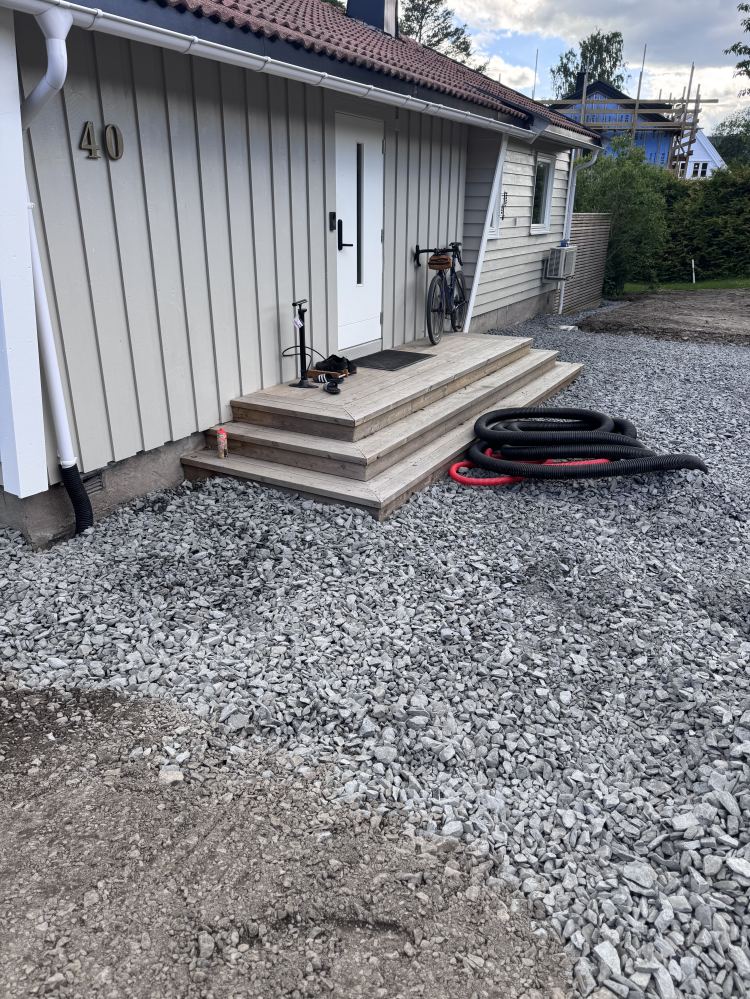

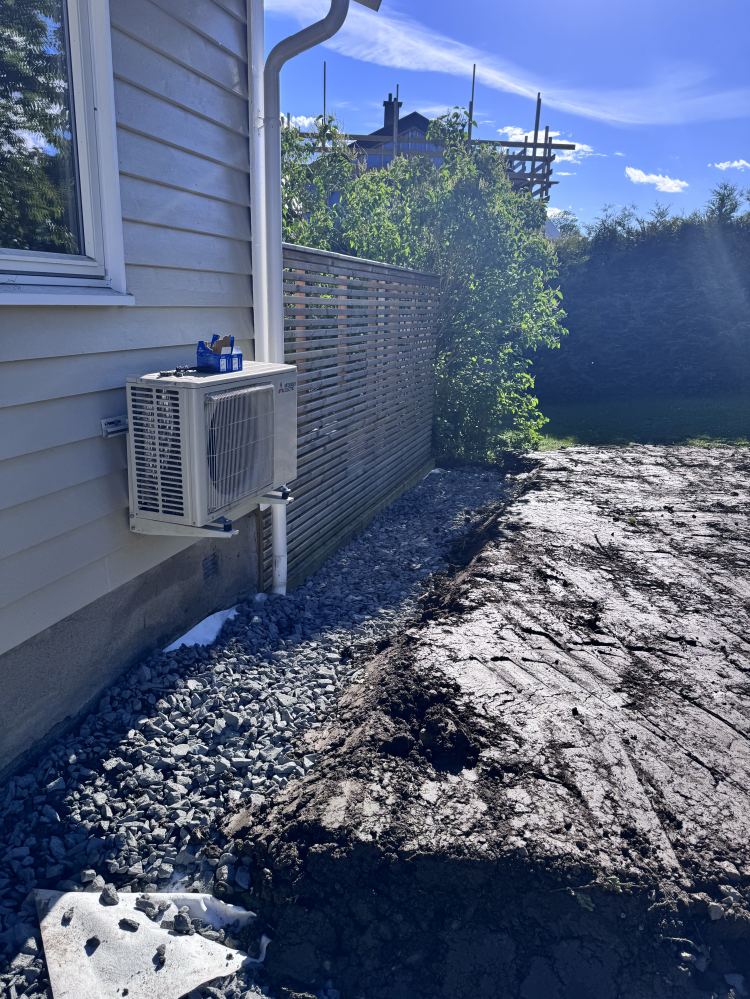

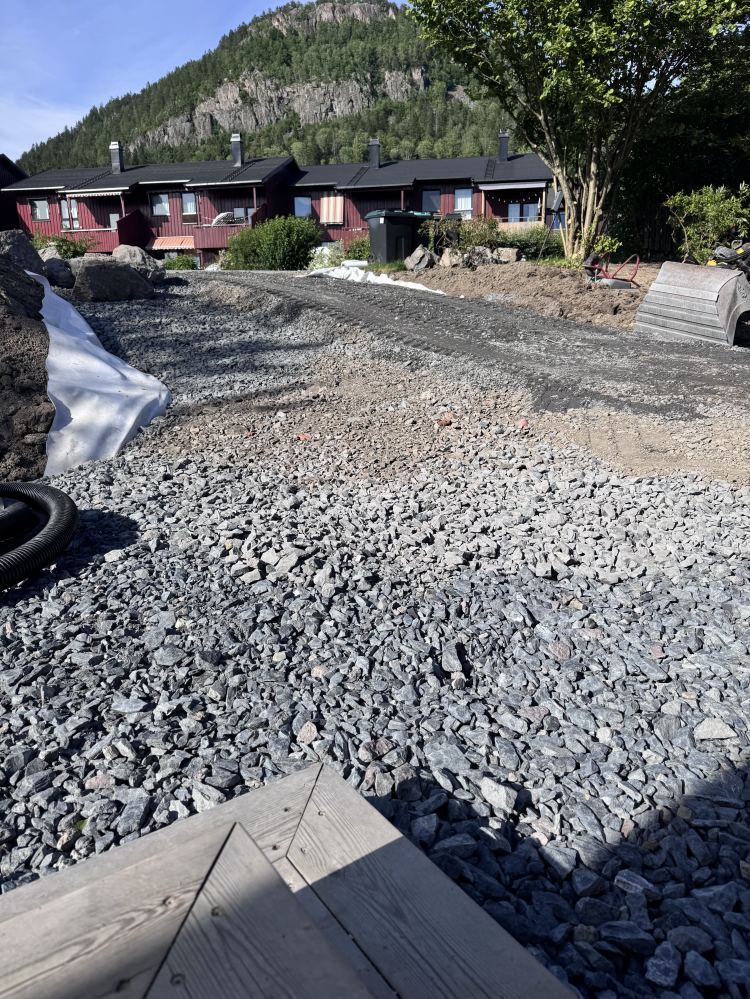

27. mai 2026. Klikk på et bilde for å se det stort.

Det skal gjøres i åtte faser.

Slik er planen som Halvorsen foreslo.

01

Riving og rydding

Først ut

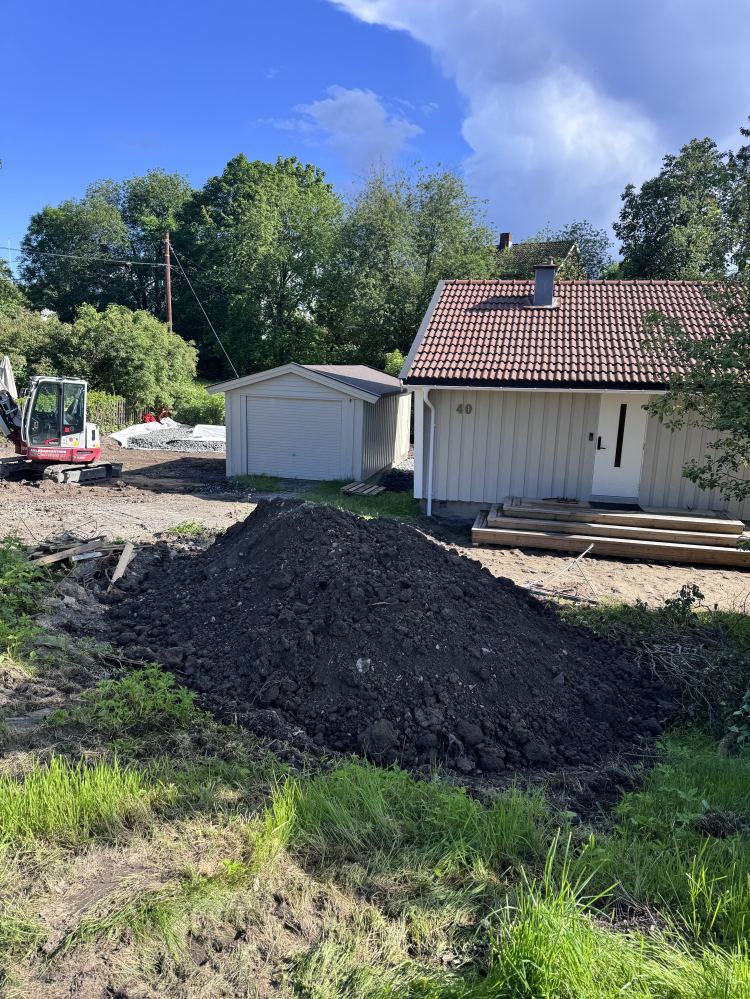

Alt det gamle må vekk før noe nytt kan komme på plass. Mye vegetasjon, og en del gammel betong og leca som har ligget igjen.

  • Rigg og drift
  • Fjerning av vegetasjon
  • Opptagning av gammel betong og leca
02

Parkeringsplass

102 m² asfalt

Ny parkeringsplass der det før var kratt og gress. Graves ut, fundamenteres, finavrettes og asfalteres.

  • Utgraving og fundamentering
  • Planering av overskuddsmasser
  • Finavretting og asfaltering
03

Bodplass

Solid grunn

Fundamentering til ny bodplass. Kort post, men nødvendig.

04

Innkjøring til garasje

72 m² asfalt

Veien ned til garasjen blir asfaltert i samme runde som parkeringsplassen.

  • Utgraving og fundamentering
  • Finavretting og asfaltering
05

Kantstein

52 løpemeter i tre soner

Kantstein på tre forskjellige steder: mot nabogrensen, rundt belegningssteinen, og som erstatning for en lecamur ved trappa.

  • 16 lm fra veien ned til nabogrensen
  • 25 lm rundt belegningsstein
  • 11 lm som trappetrinn
06

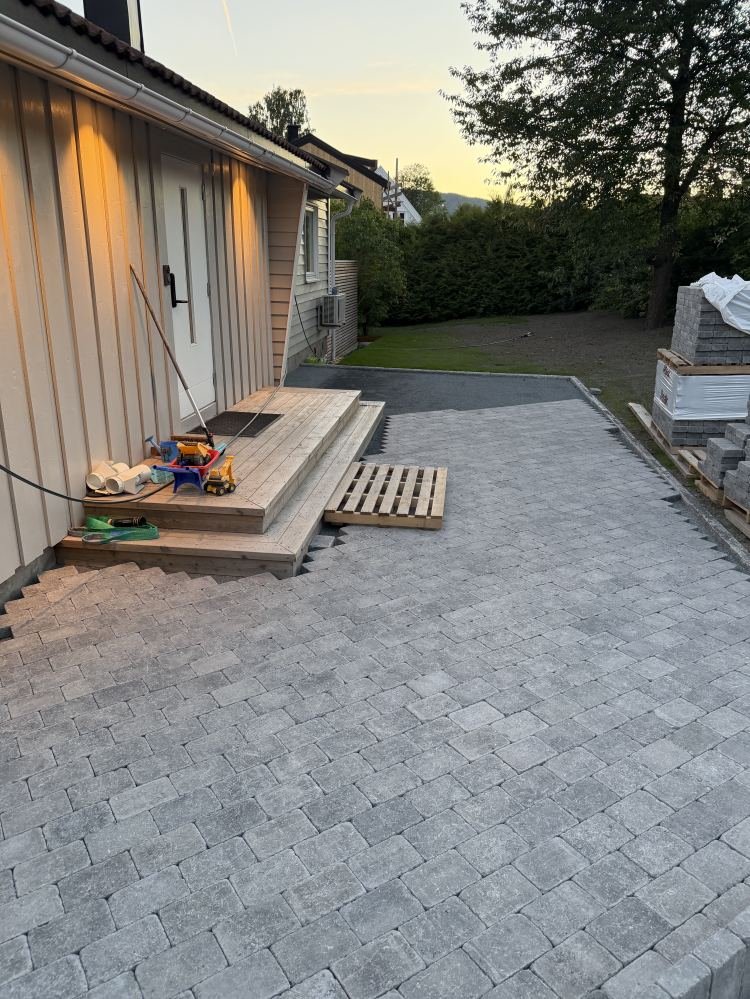

Belegningsstein

85 m² · Asak Herregård gråmix

Tromlet gråmix, 6 cm tykke heller. Lagt på komprimert underlag av kornstørrelse 2–4 mm. Den største synlige delen av jobben.

07

Detaljer og det tekniske

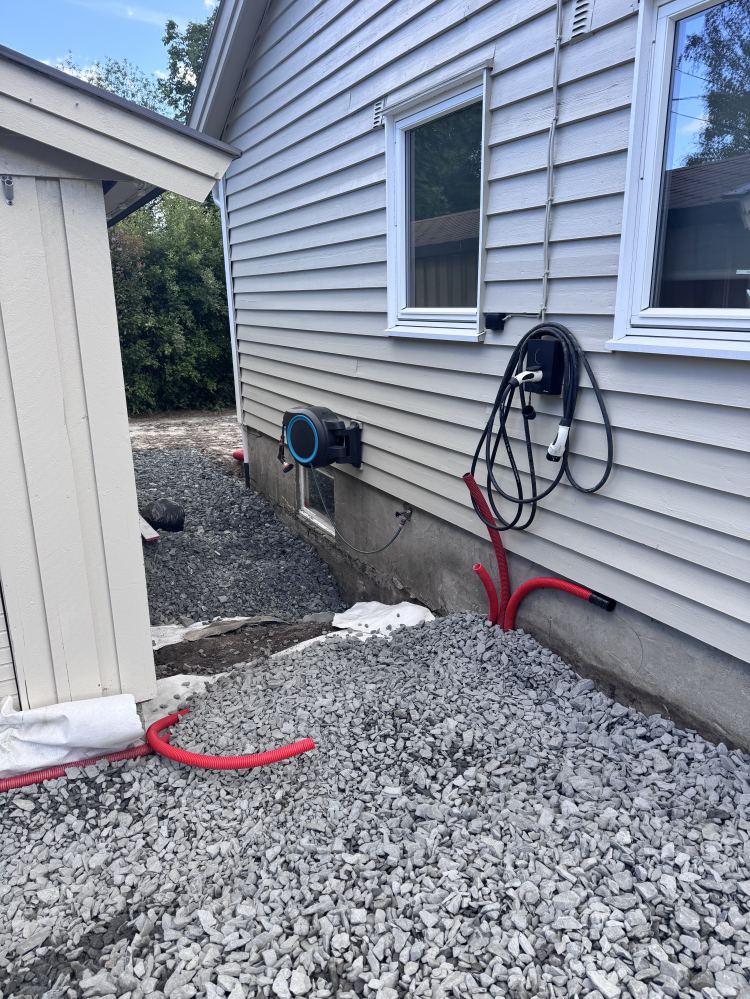

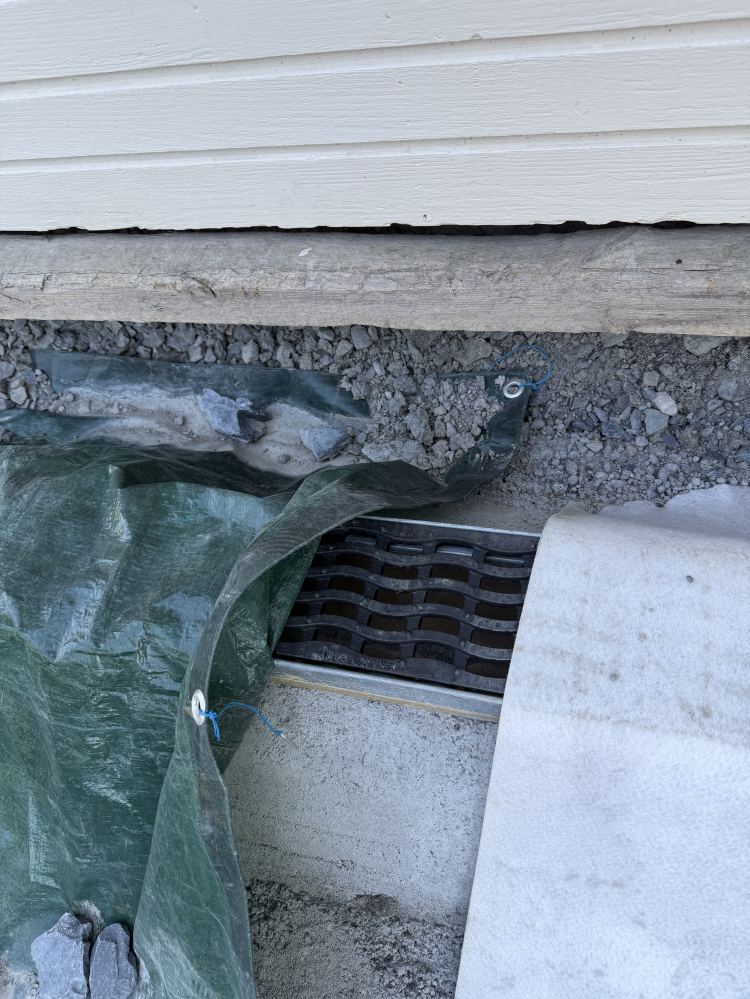

Lyskasse, vannrenne, strøm, kant

Alle de små tingene som gjør at det fungerer i praksis.

  • Lyskasse
  • Acodrain vannrenne foran garasjen (6 lm)

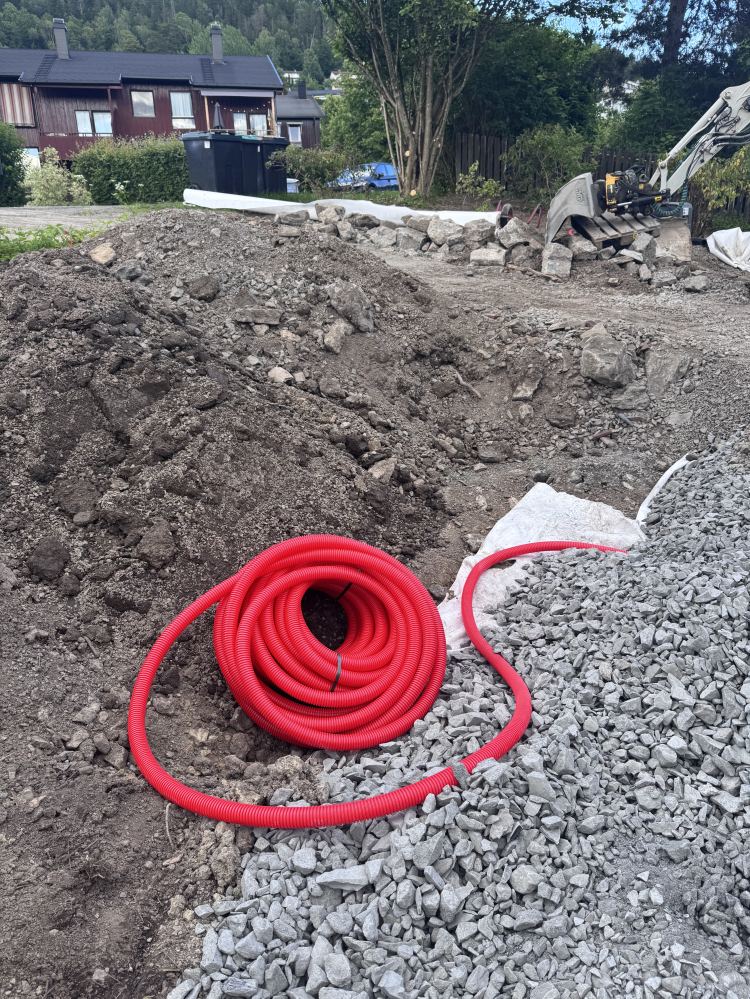

  • Trekkerør for strøm
  • Singel langs husveggene
  • Cortenstål-kant mellom singel og plen (16 lm)
08

Plen og det grønne

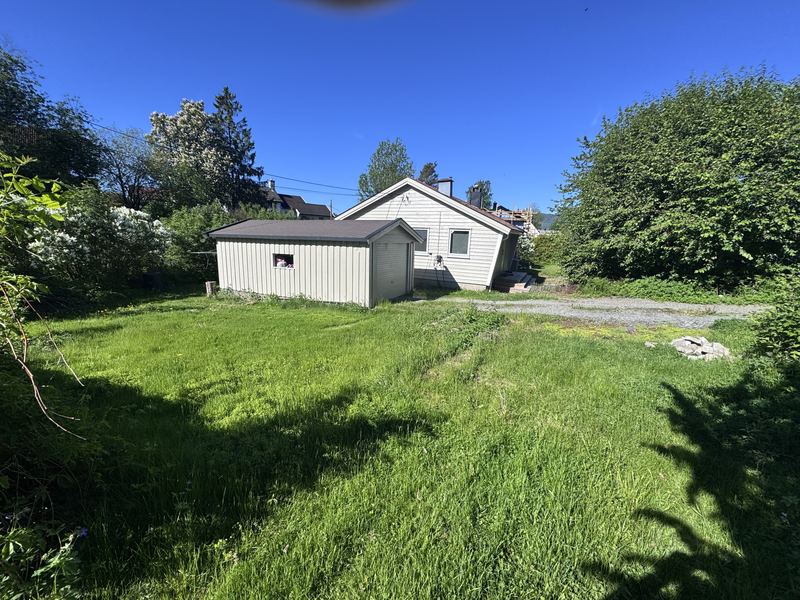

Til slutt

Når alt det andre er på plass: ny vekstjord, tilsåing av plen, og opprydning i det gamle bærfeltet.

  • Vekstjord
  • Tilsåing av plen
  • Opprydding i bærfelt
  • Tilslutninger langs alle nye kanter

Uke for uke.

Uke 22

28. mai – 1. juni

De er i gang med riving og rydding. Trærne ned først, så bortkjøring og opptak av gammel betong.

Dag 1 · Torsdag 28. mai

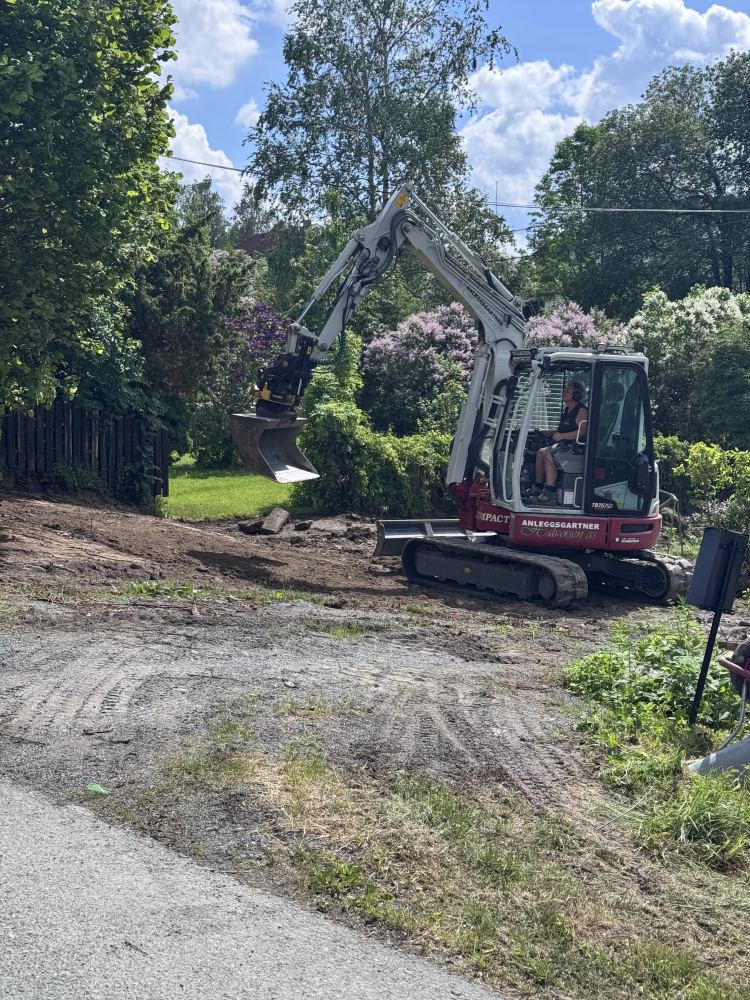

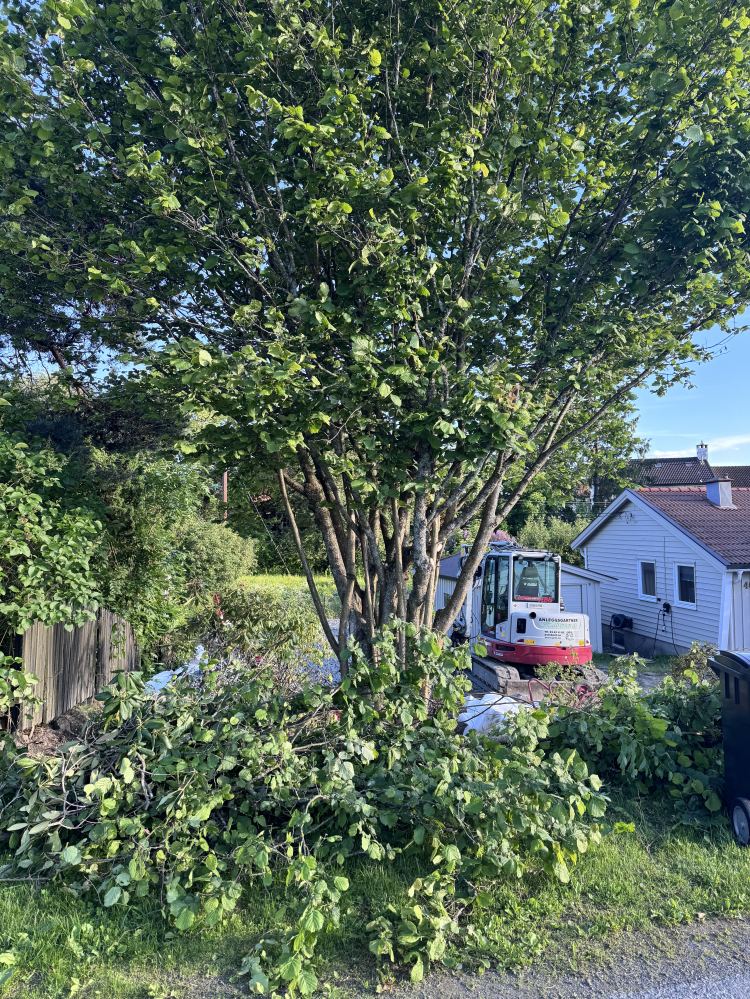

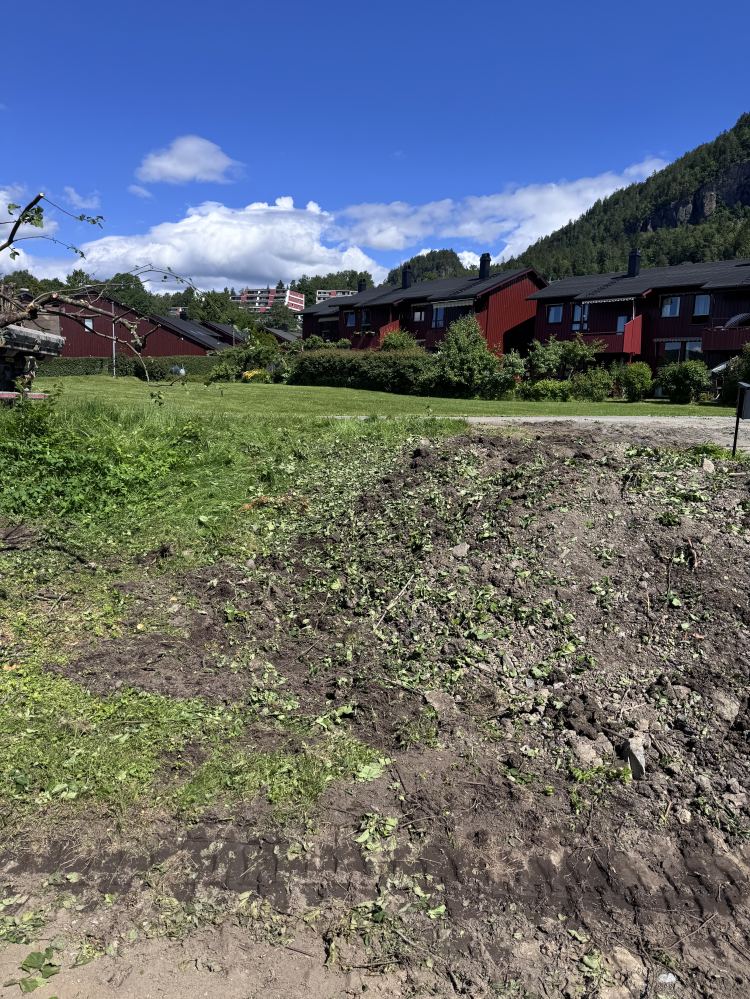

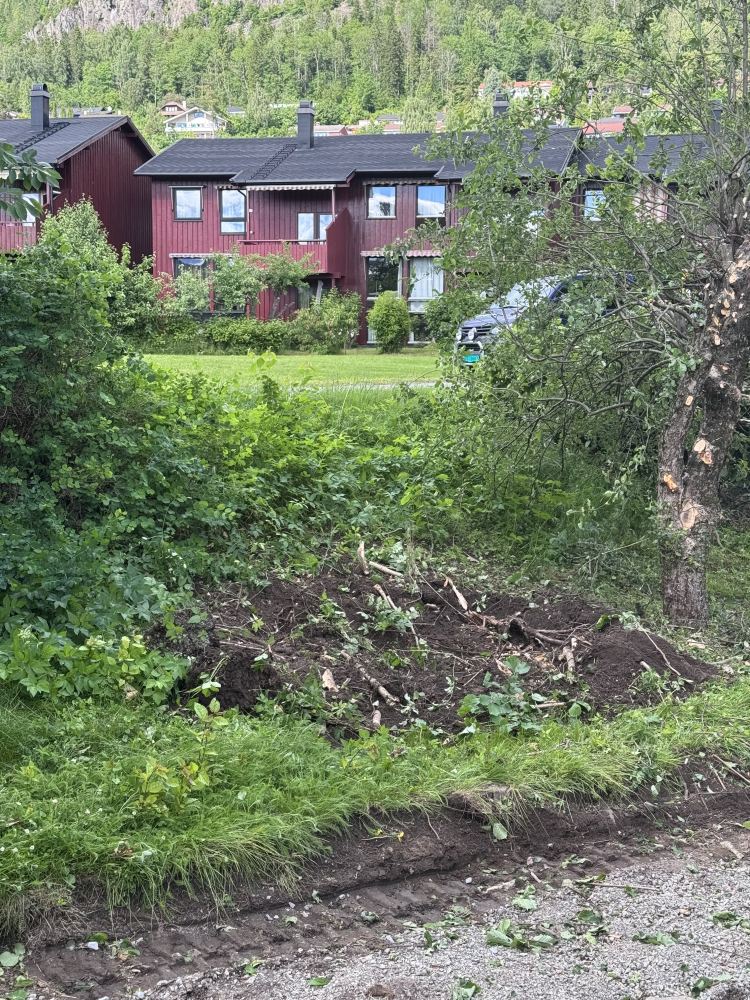

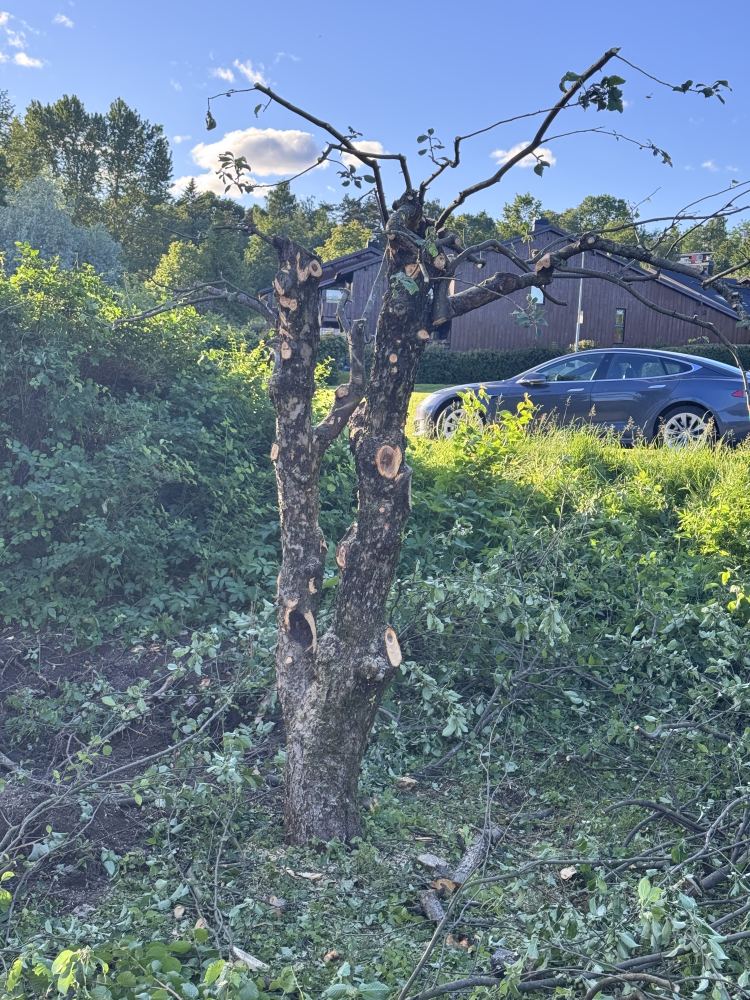

Fjerning av trær

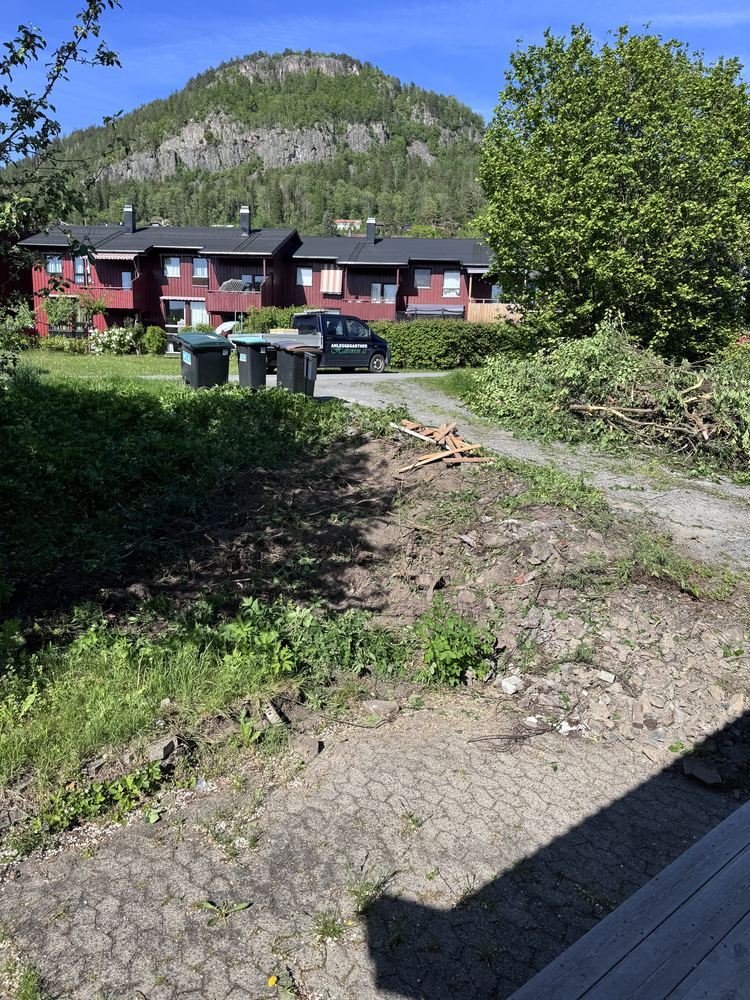

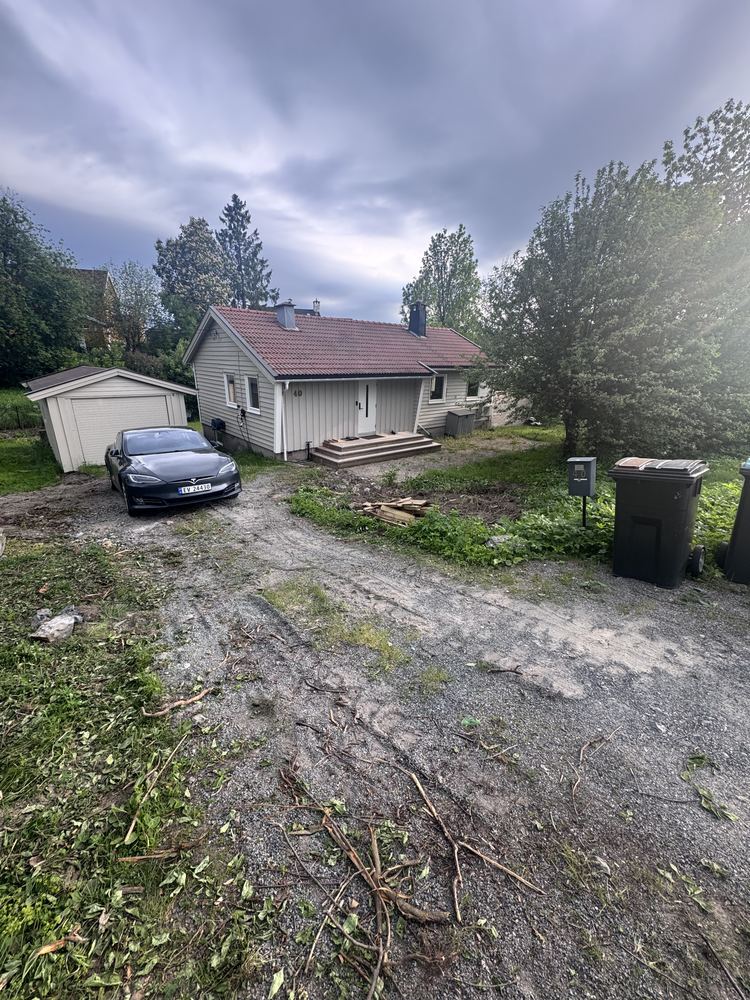

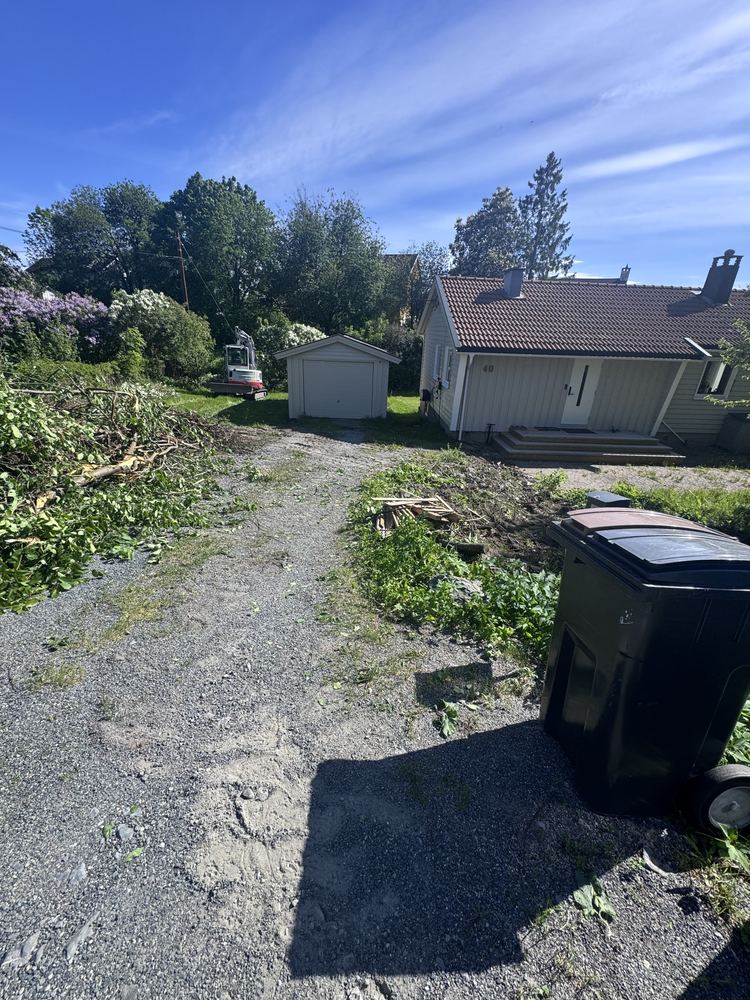

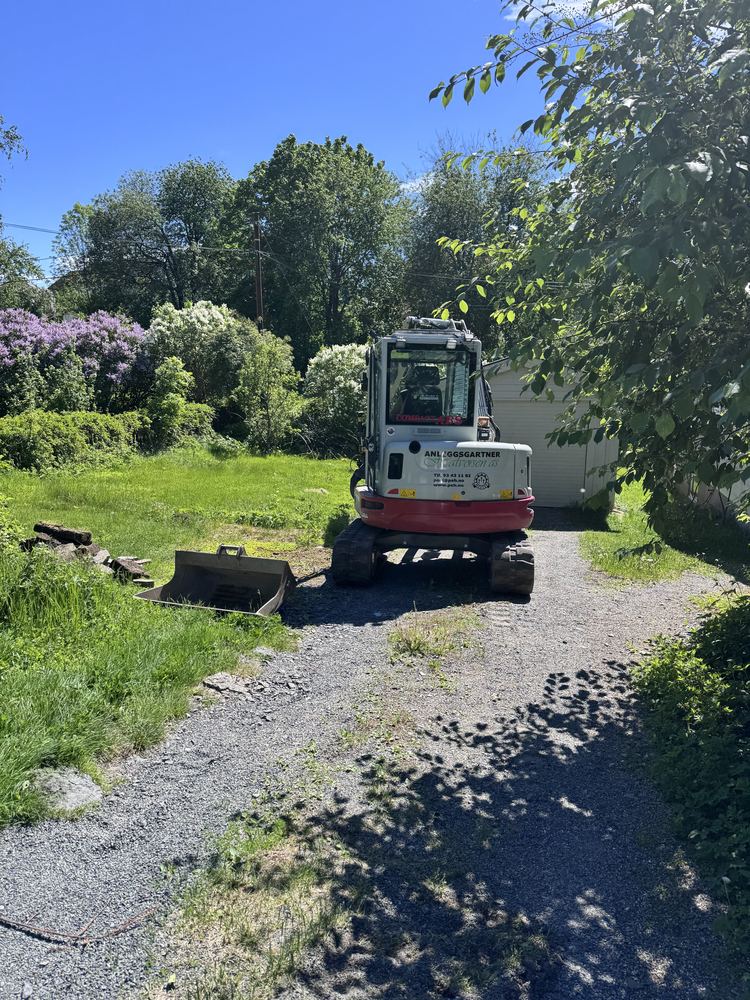

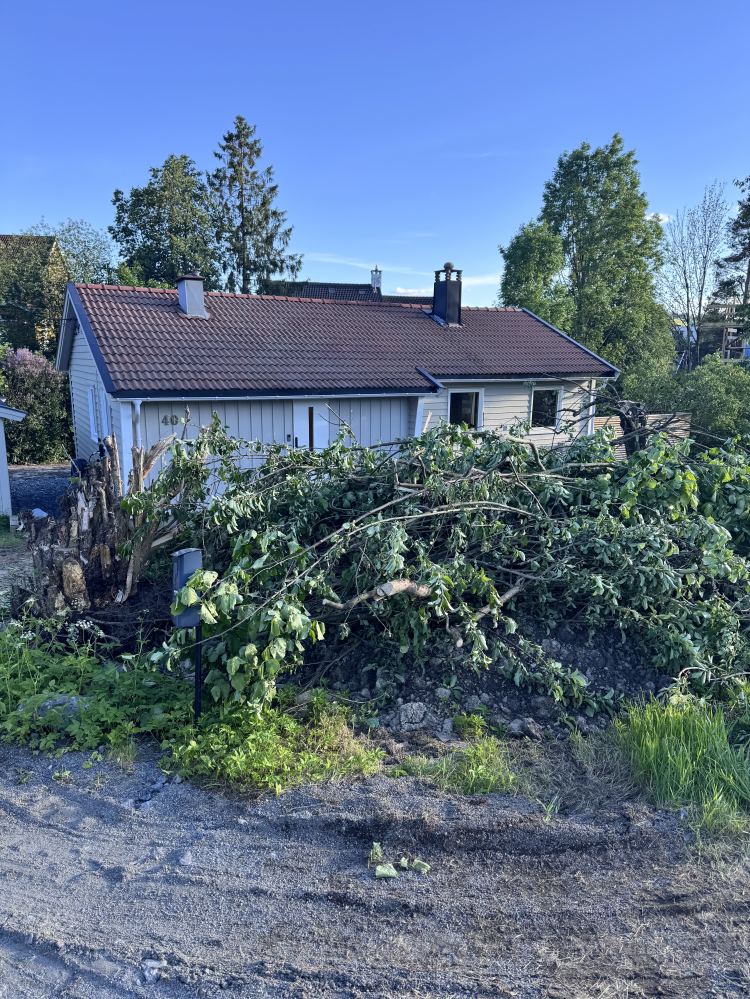

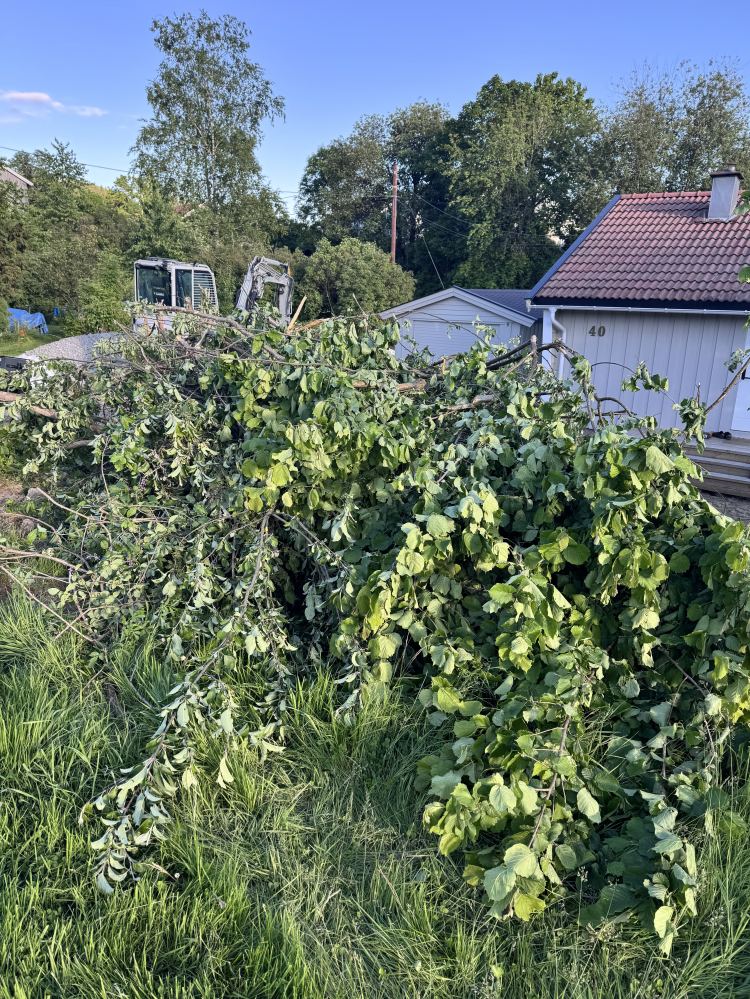

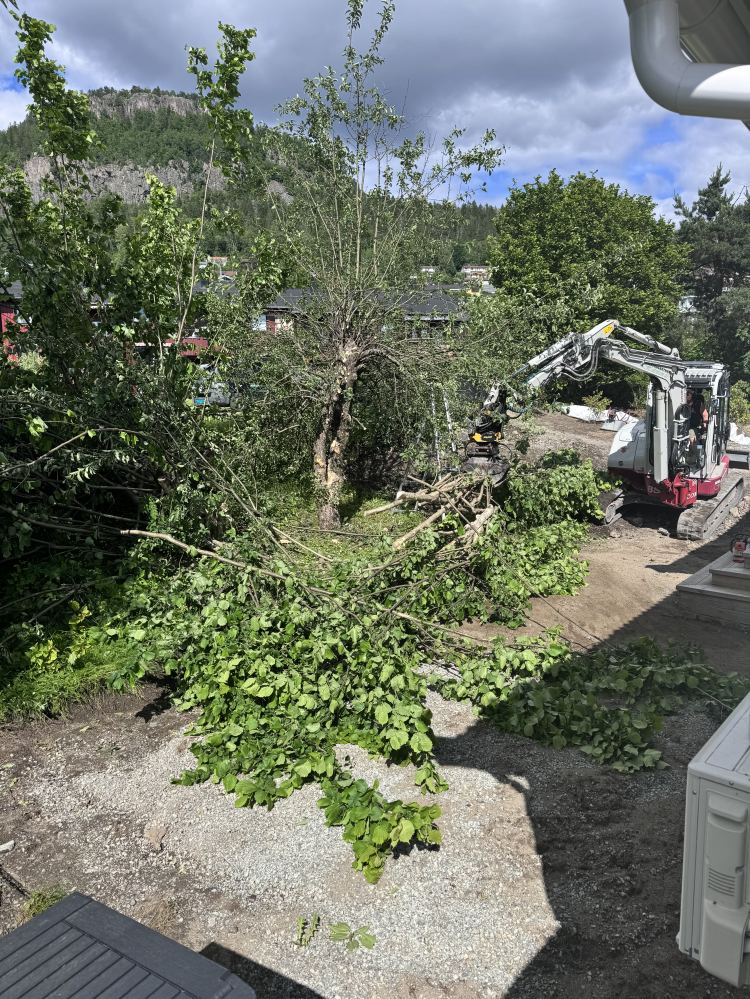

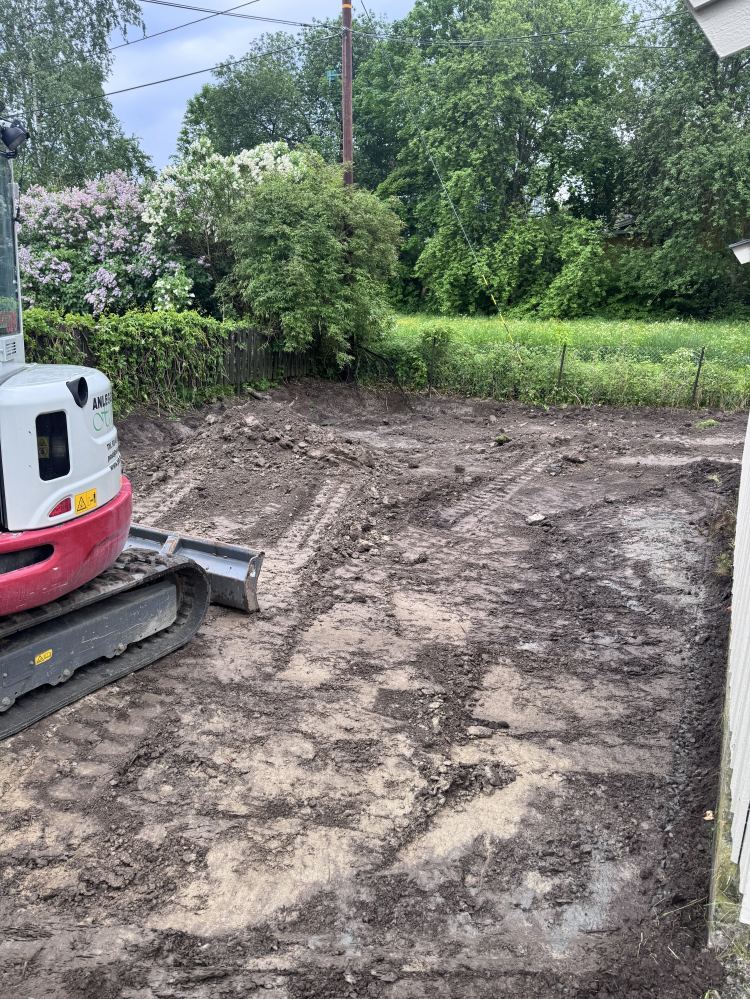

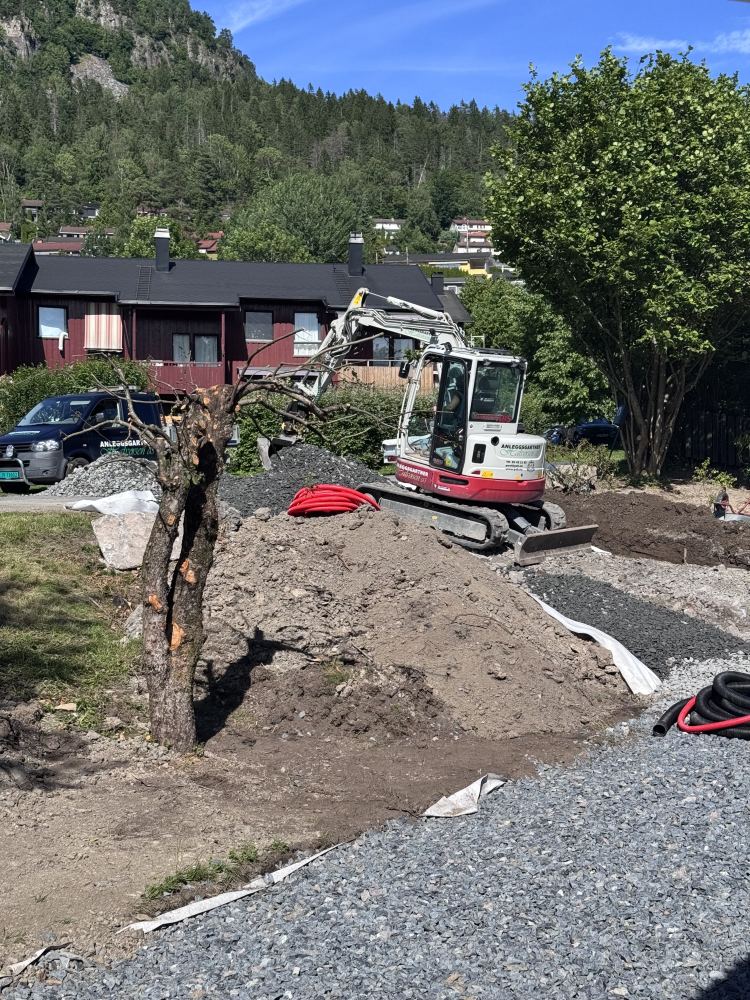

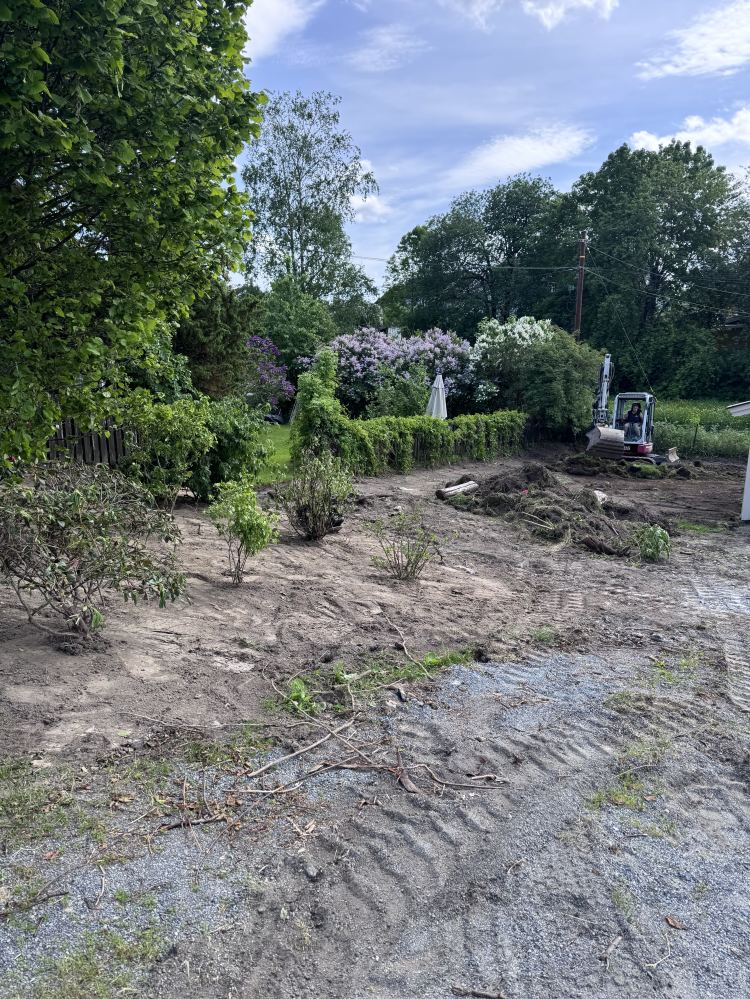

Første dagen. Hege kjørte gravemaskinen og felte trærne. Stort sett alt det gamle som har vokst seg vill rundt gårdsplassen ble tatt ned.

Dag 2 · Fredag 29. mai
Bortkjøring og opptak av gammel betong

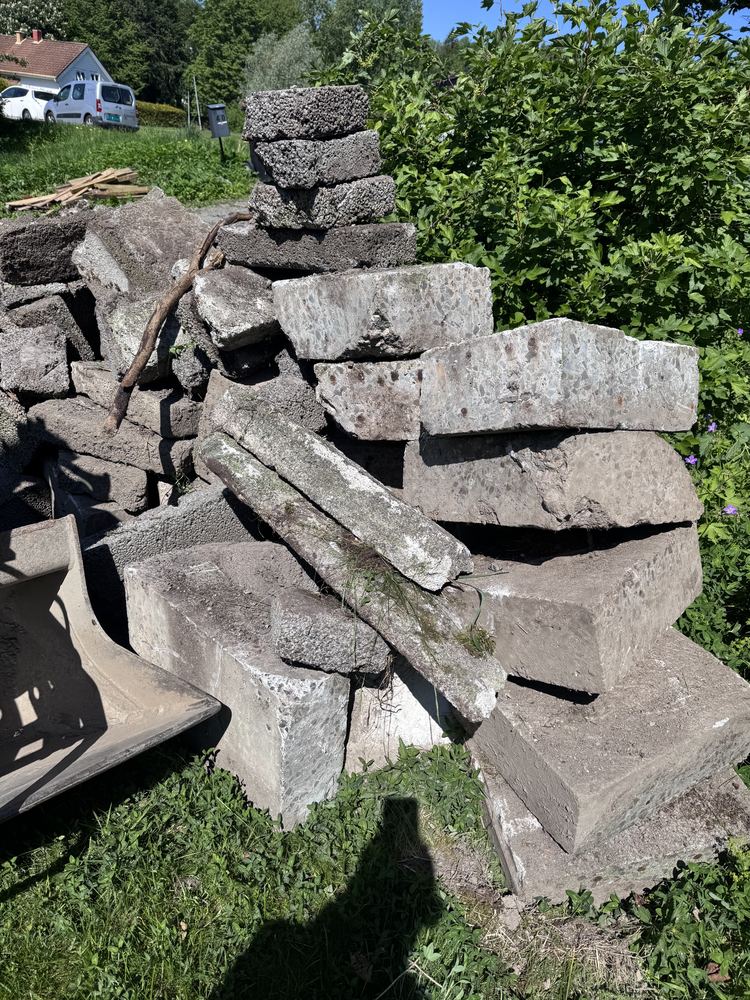

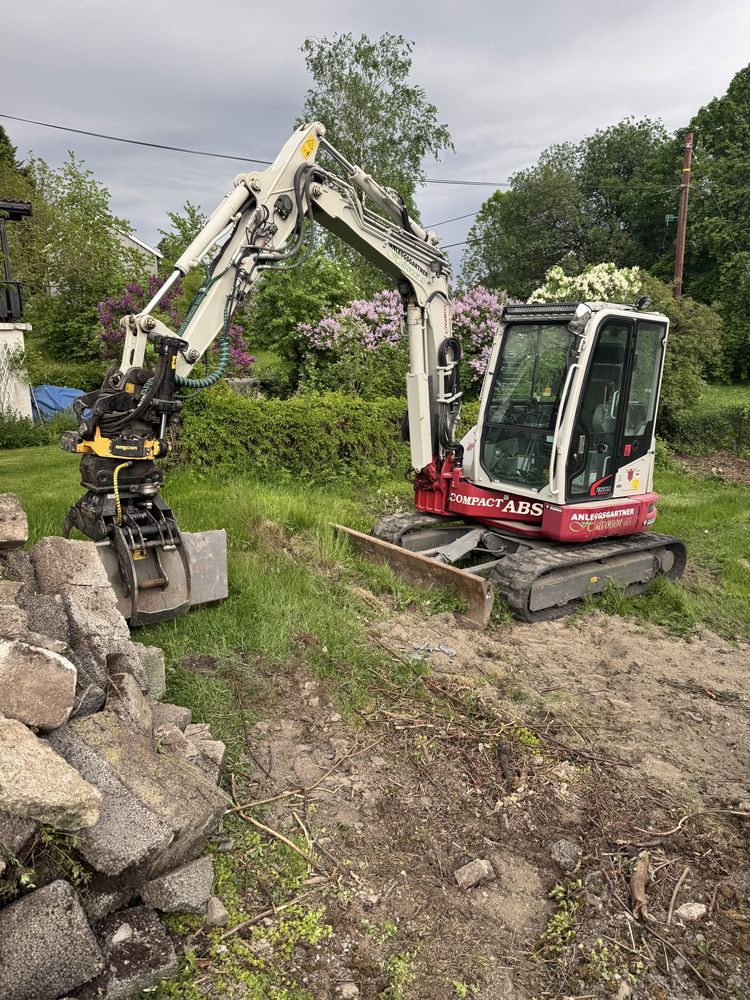

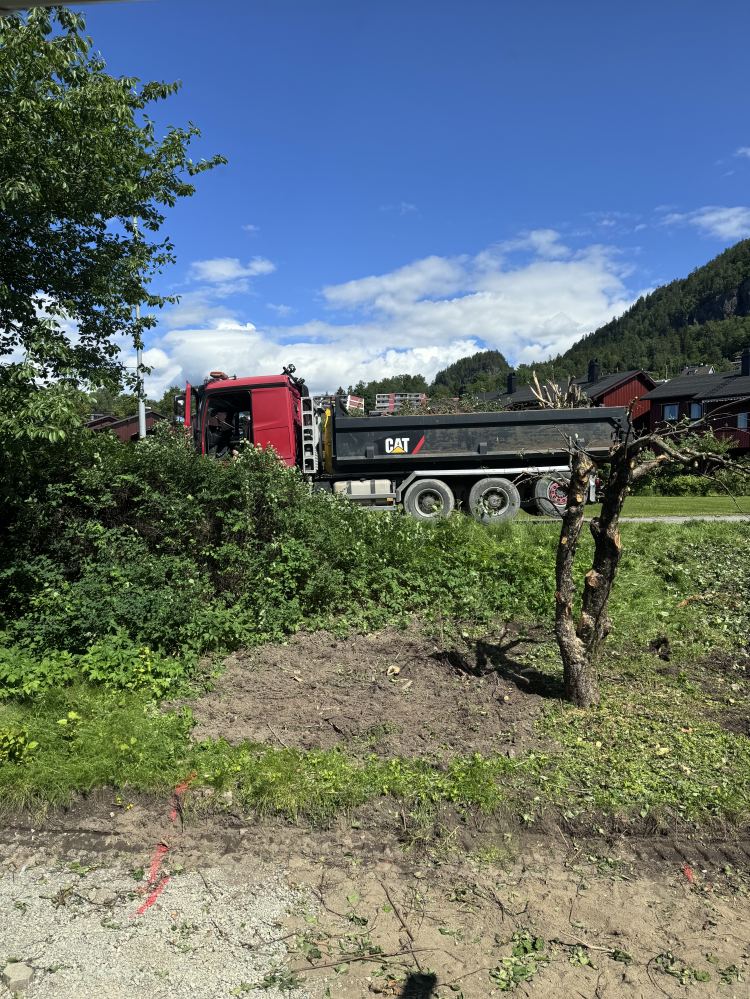

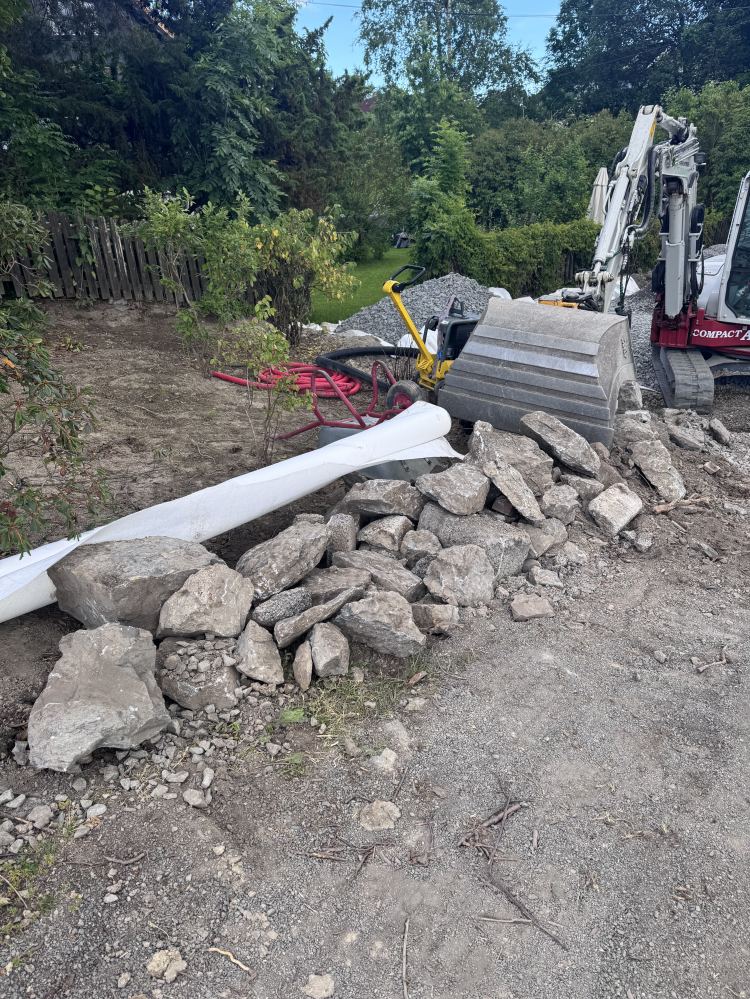

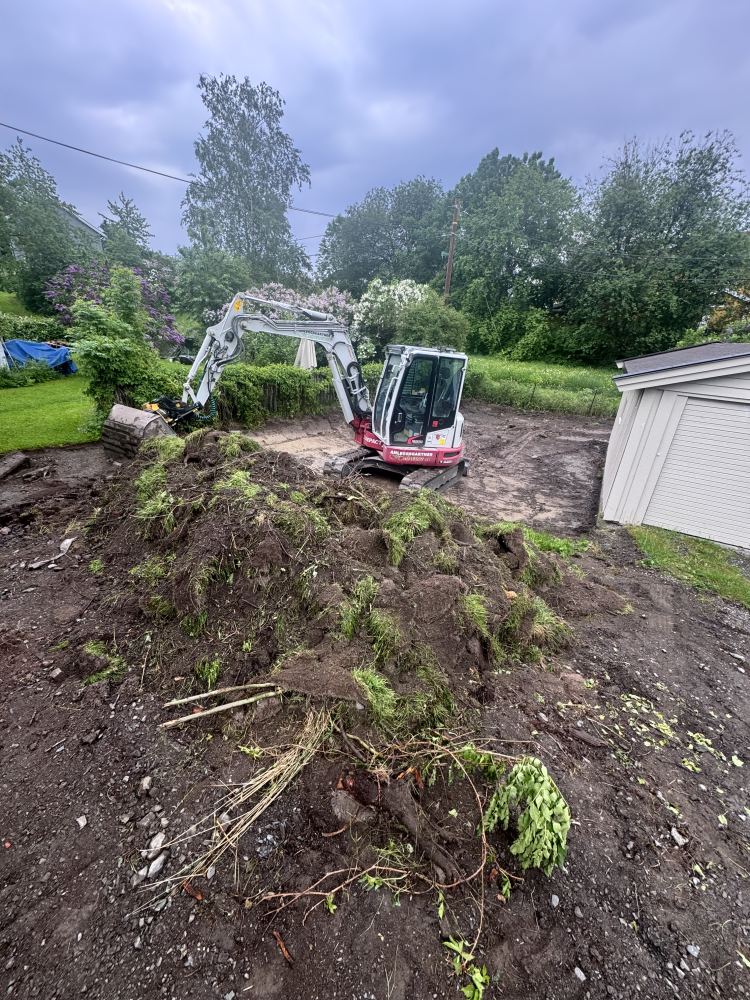

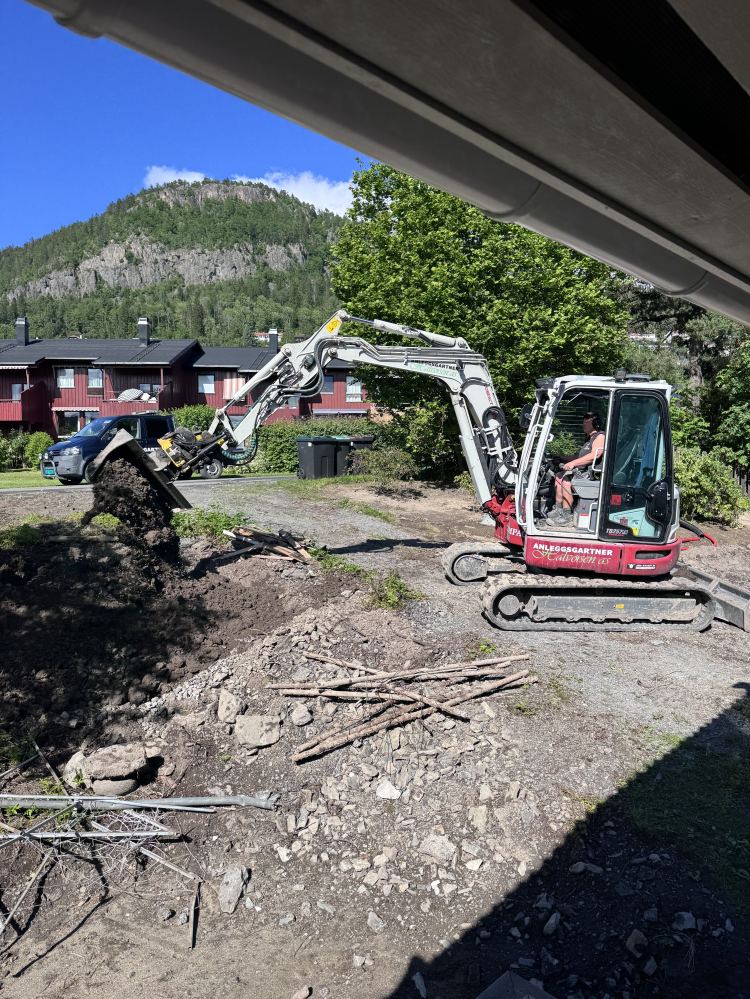

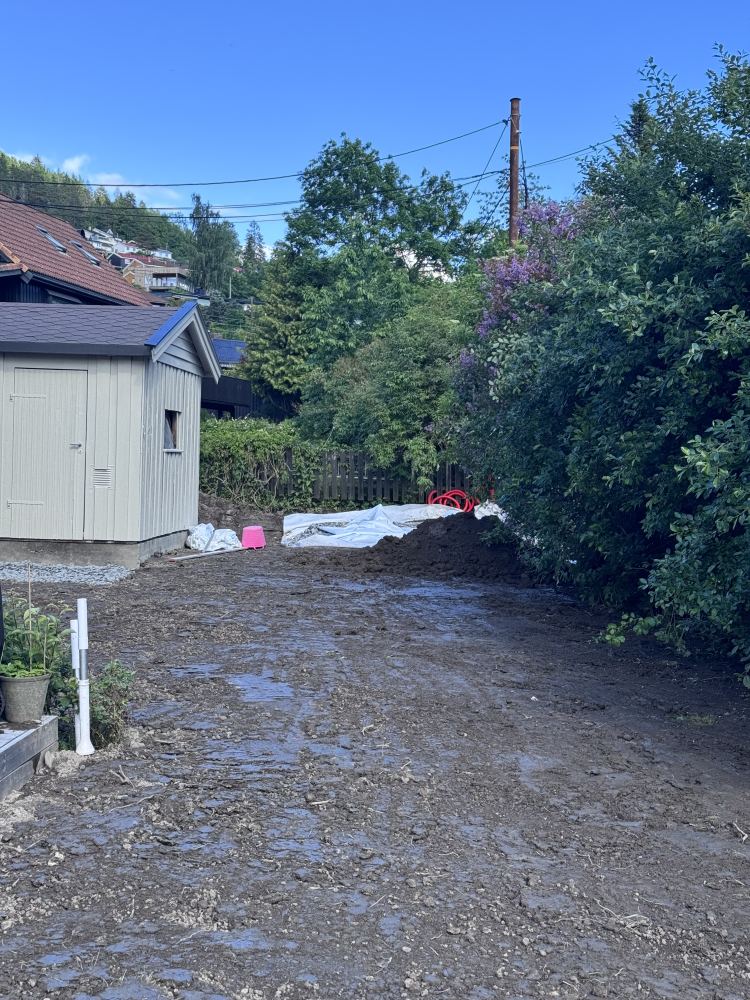

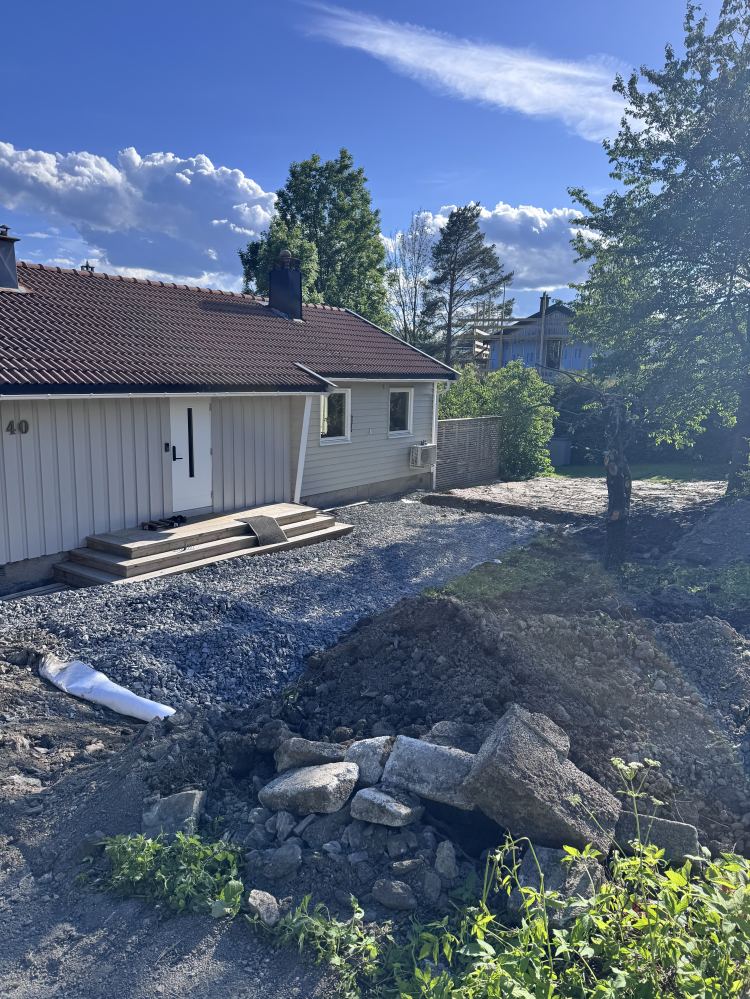

Jan kjørte bort trærne fra i går. Samtidig begynte Hege å ta opp den gamle betongen og lecaen som har ligget igjen rundt på plassen i mange år. Endte opp i en imponerende bunke.

Uke 23

1. juni – 7. juni

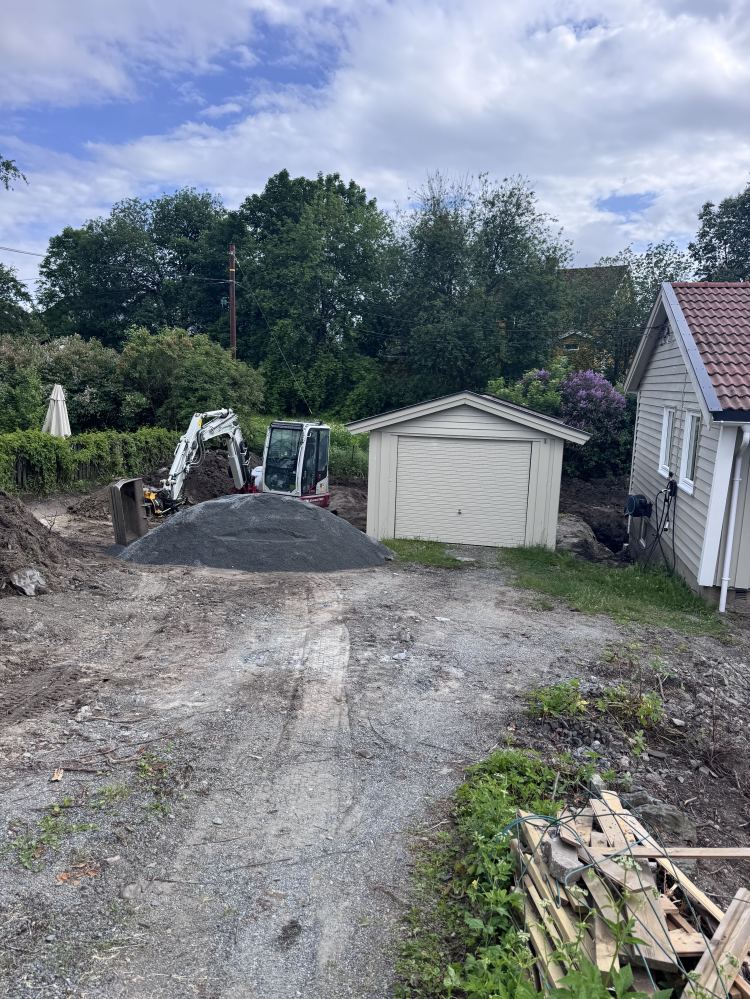

Mye graving denne uken

Dag 6 · Tirsdag 2. juni

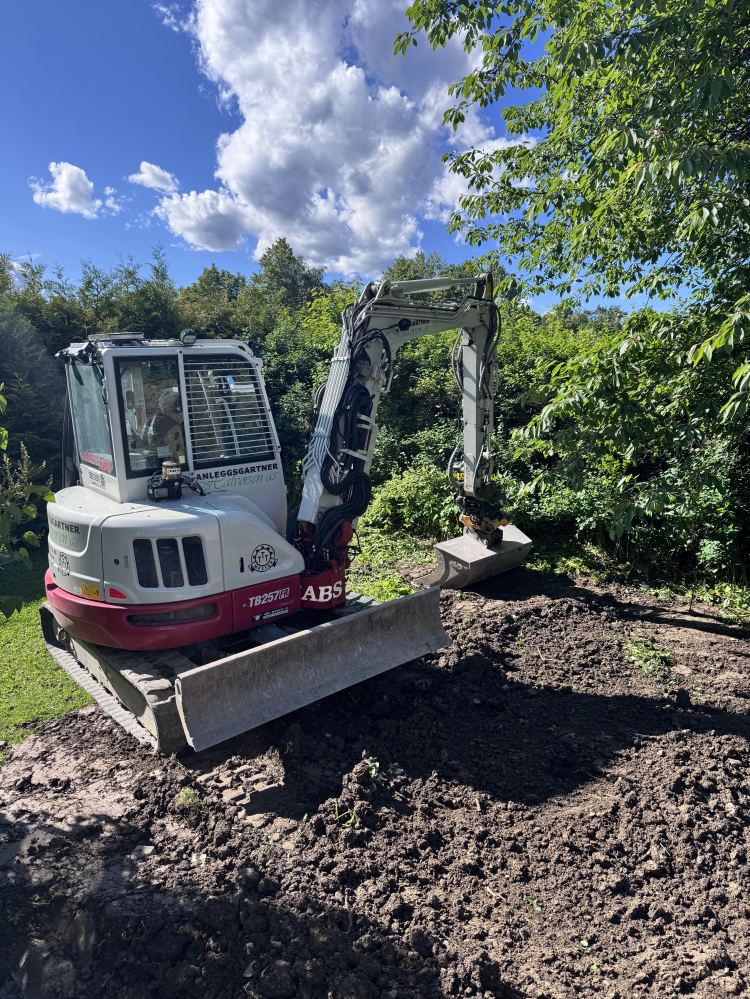

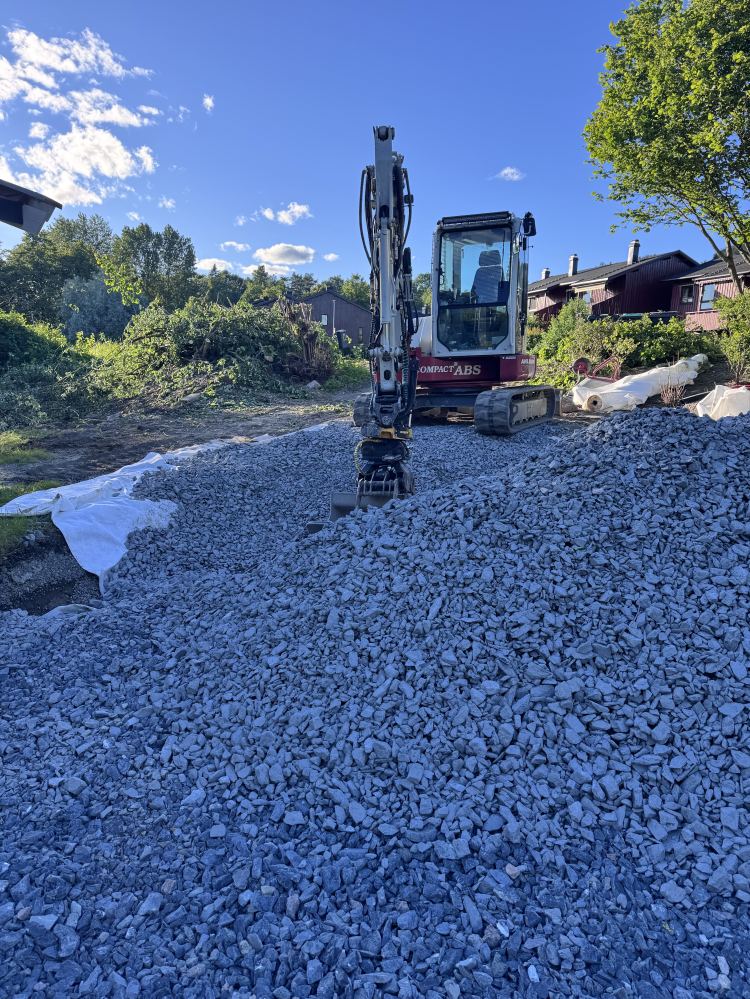

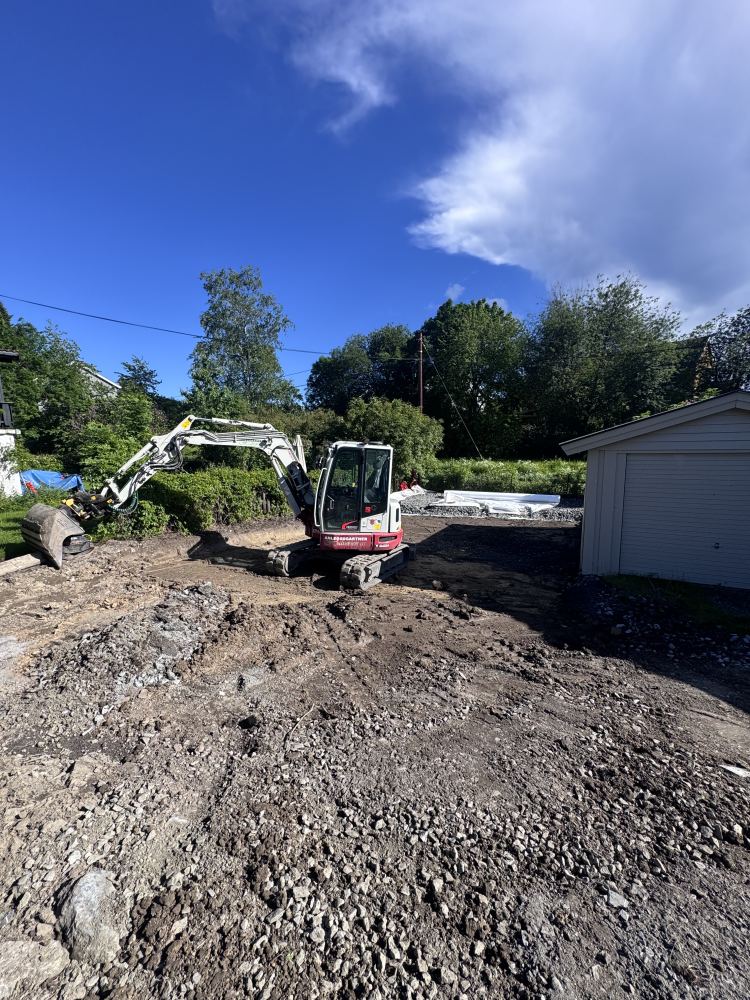

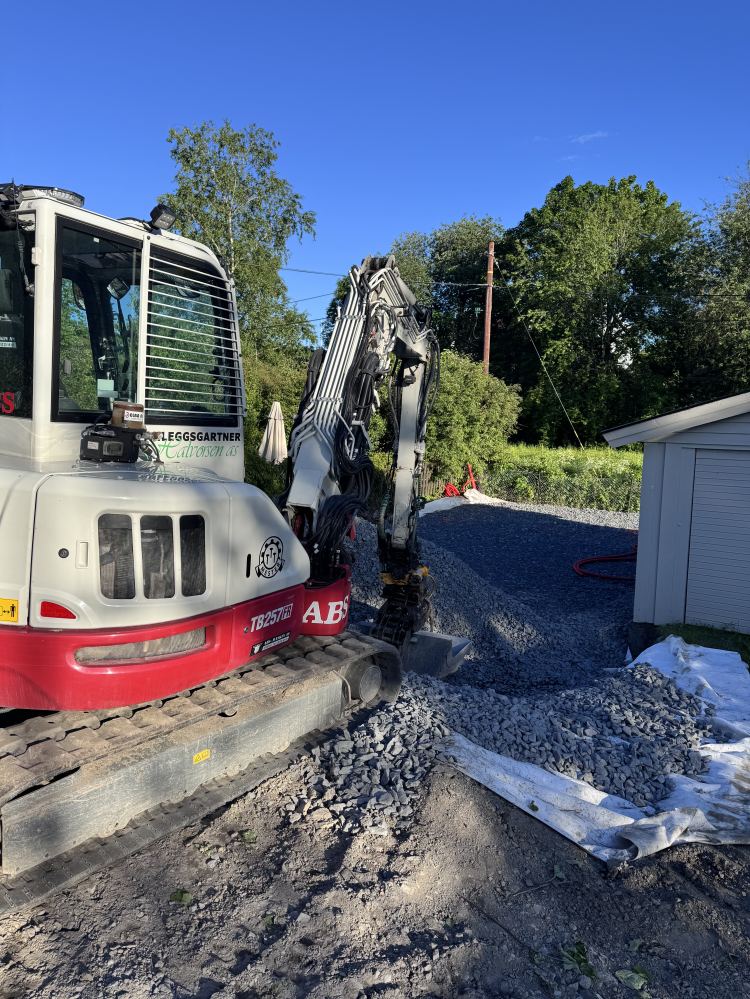

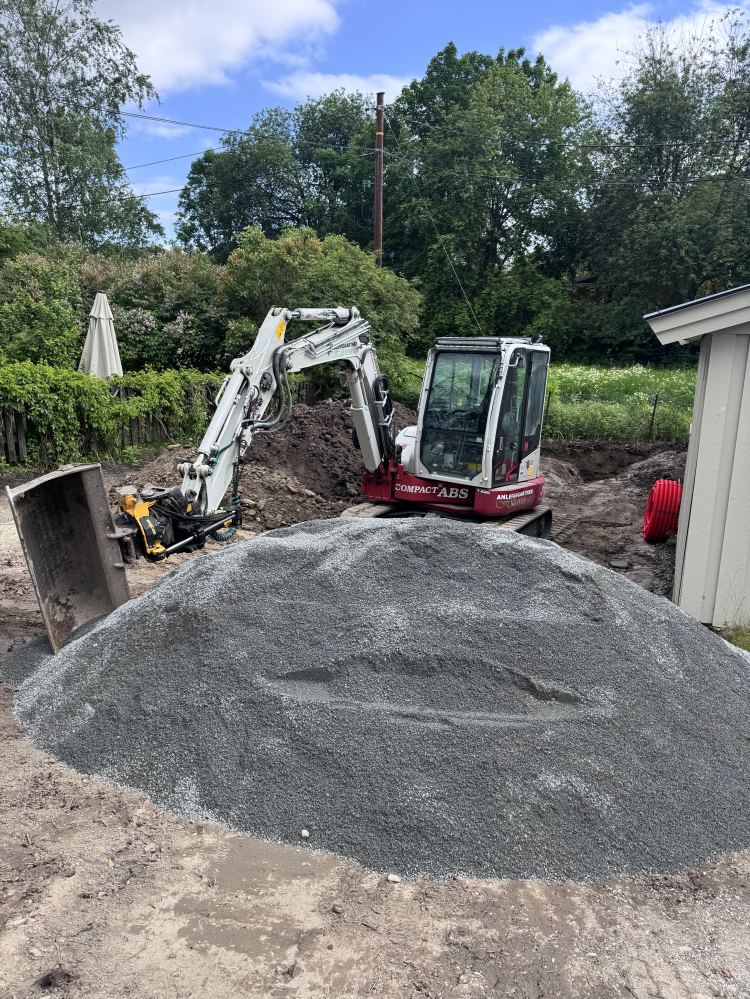

Graving
Dag 7 · Onsdag 3. juni

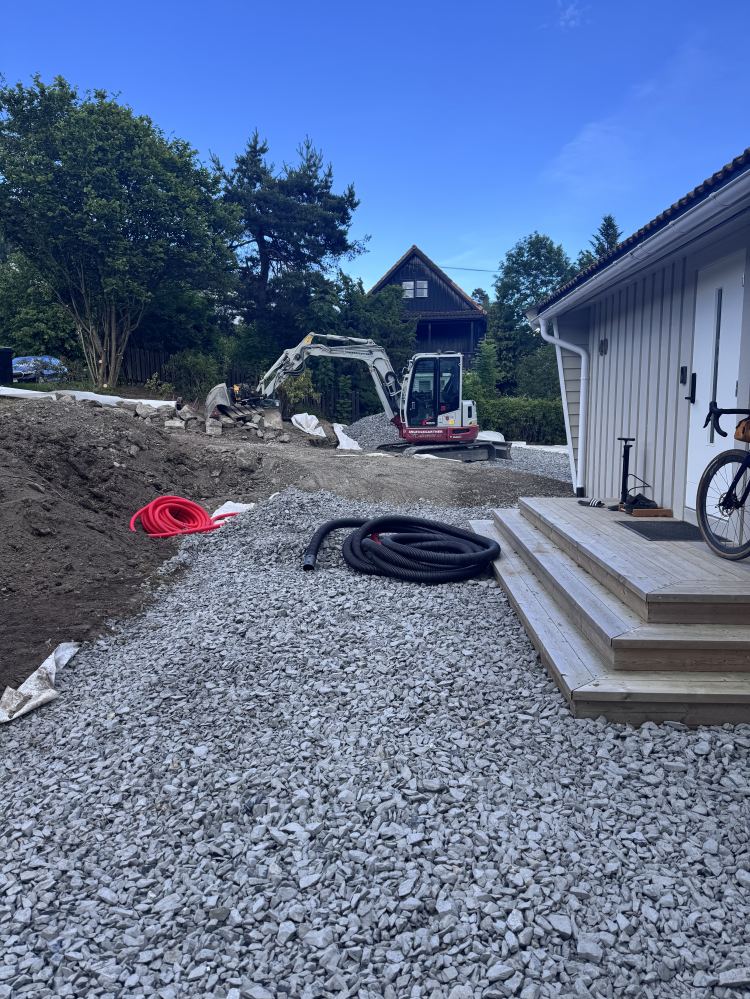

Mer graving og fordeling av masser

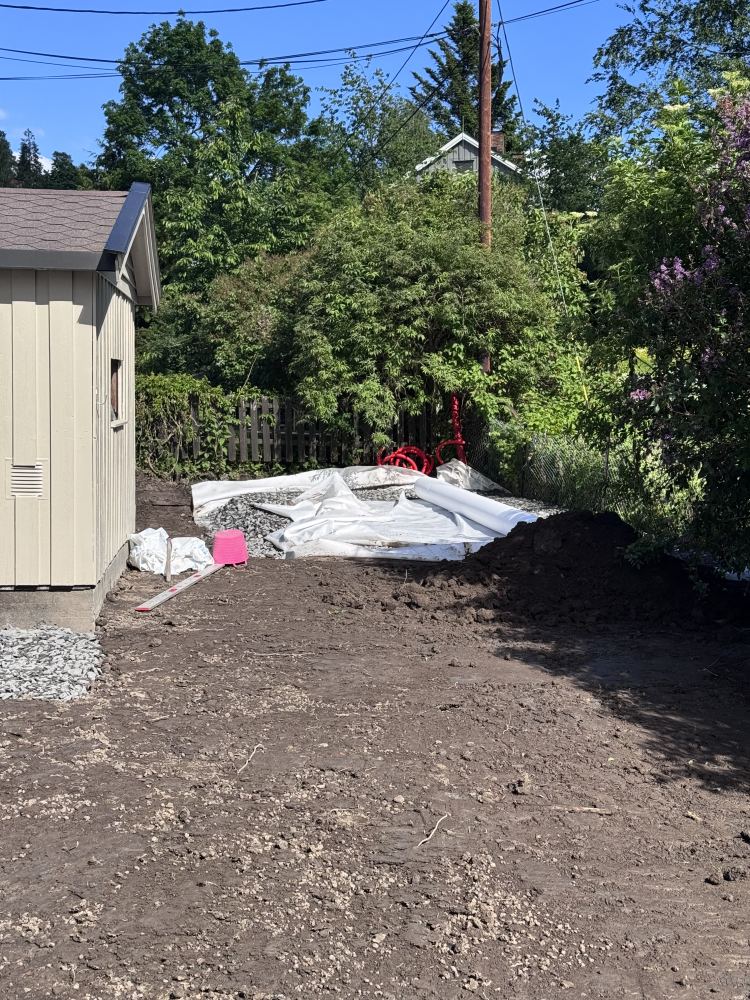

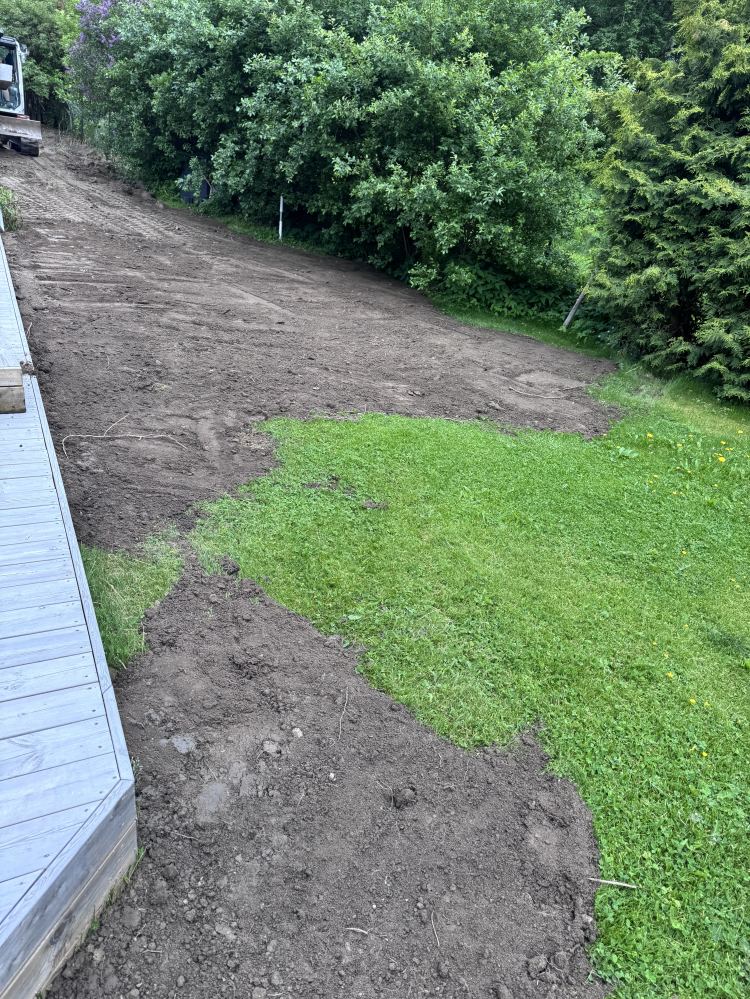

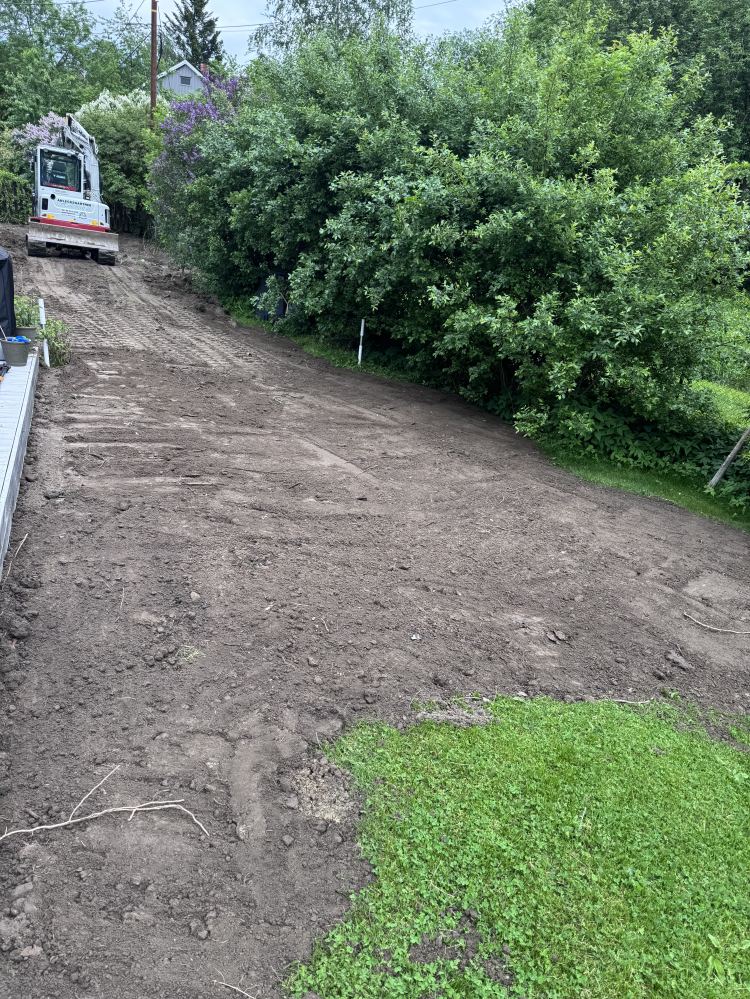

I dag ble det ryddet rundt busker ved innkjørselen.

Uke 24

8. juni

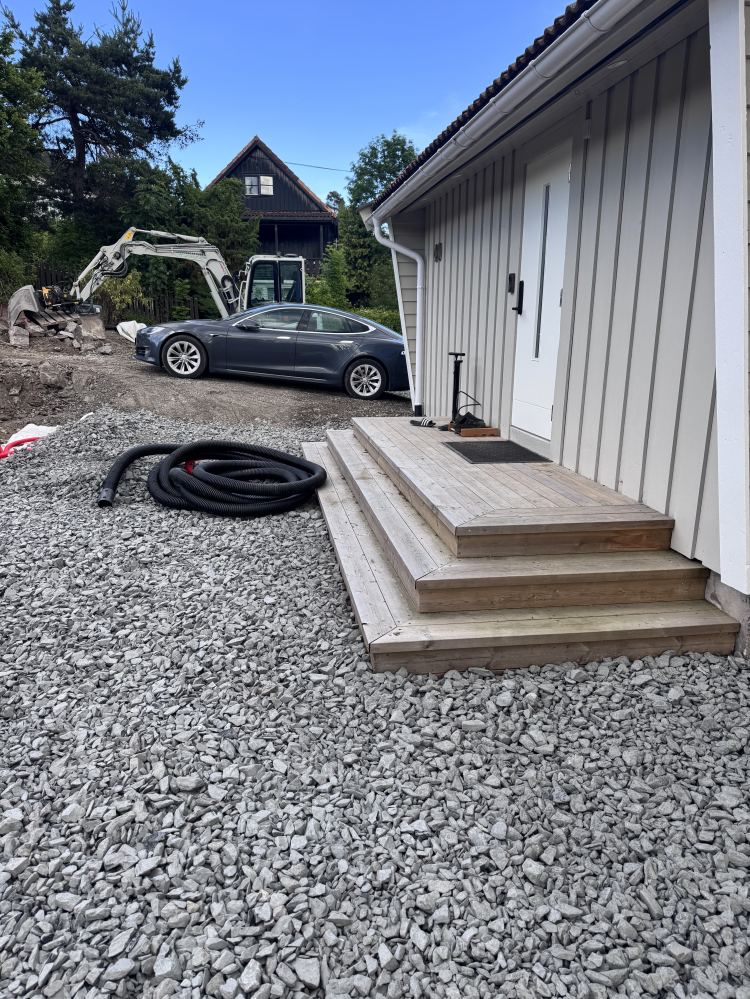

Graving av kabelgrøft på mandag. Så kommer regnet så vi får se hvordan det blir utover uken.

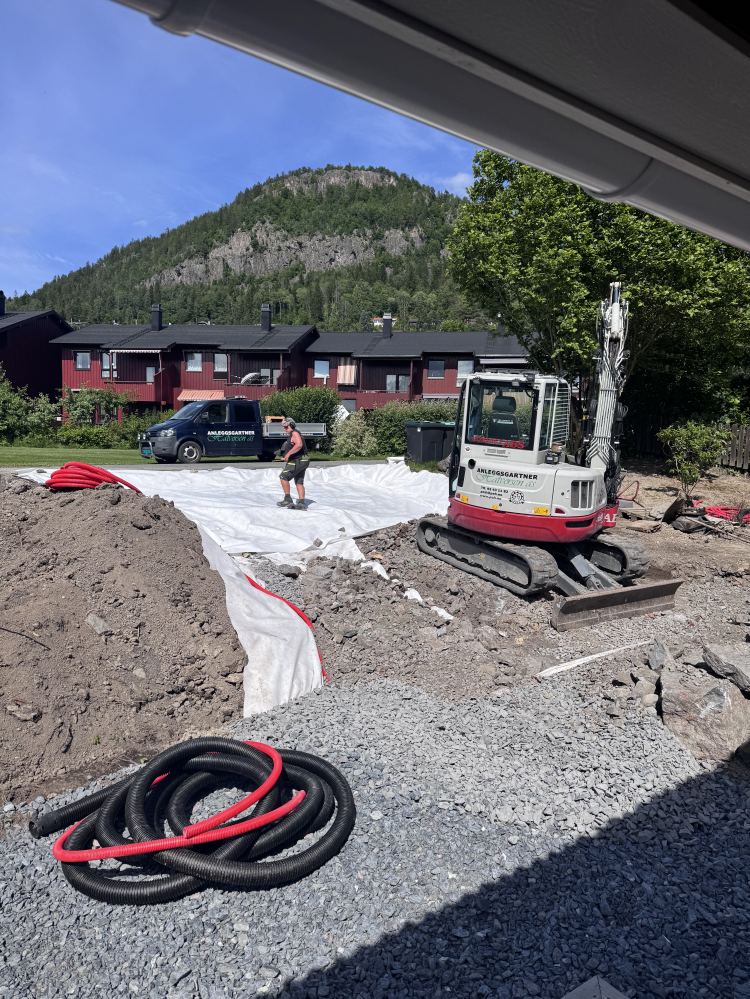

Dag 12 · Mandag 8. juni

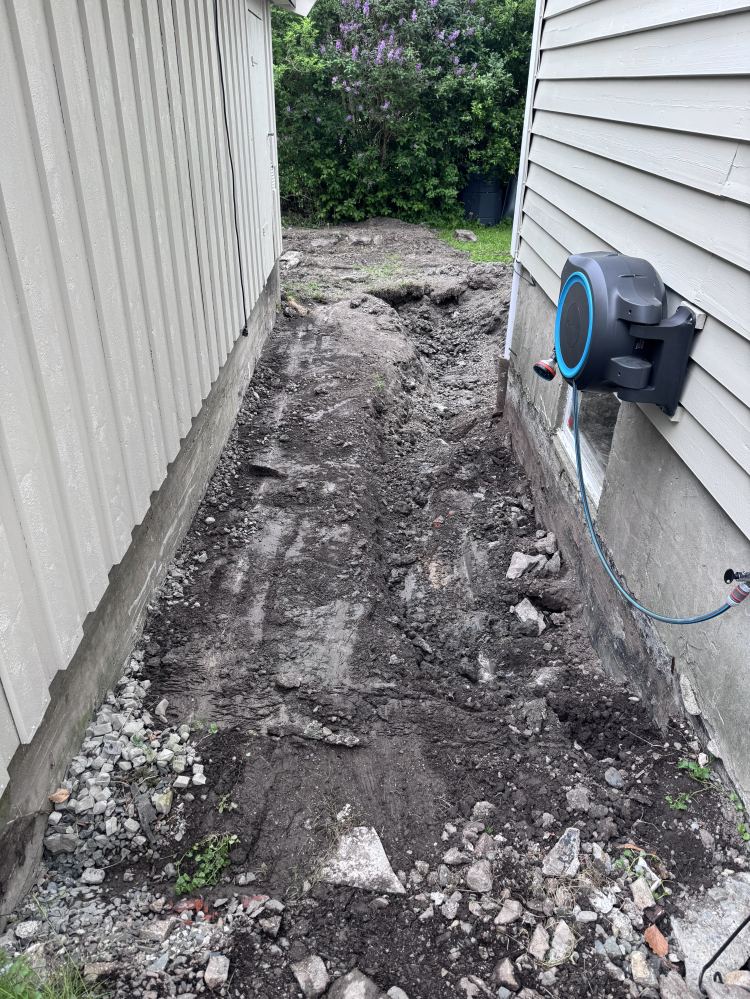

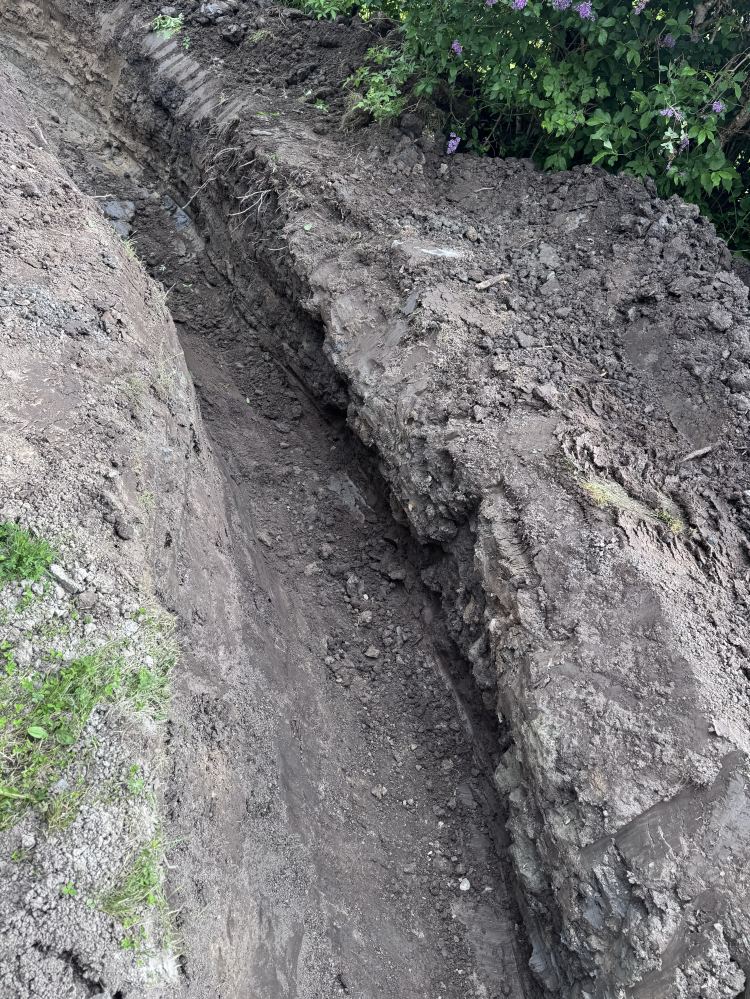

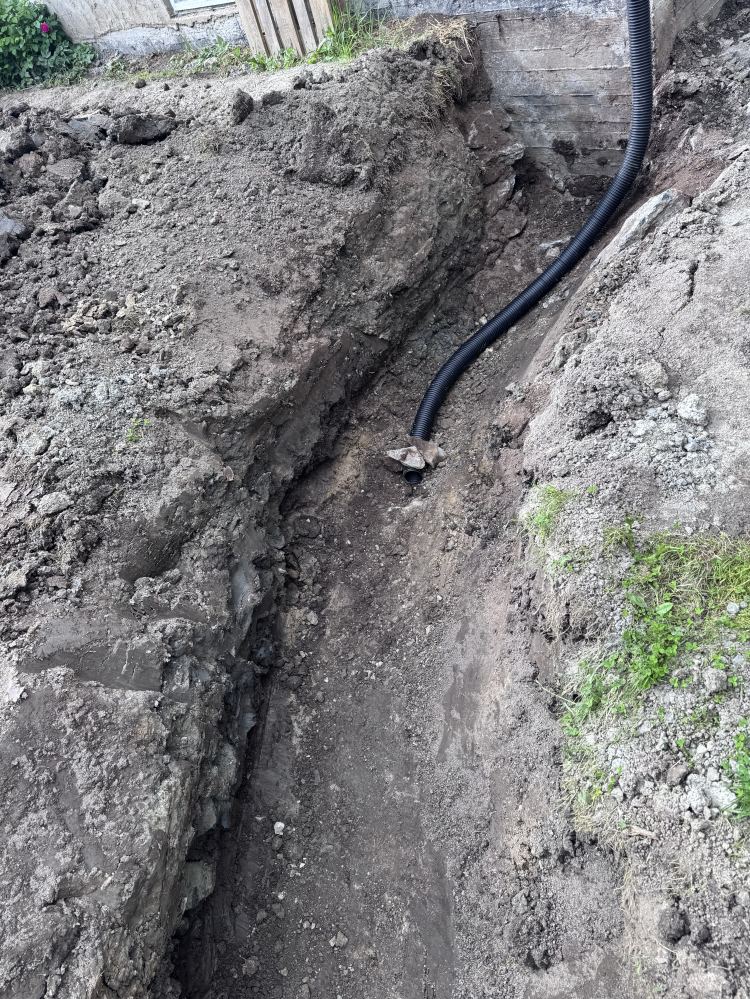

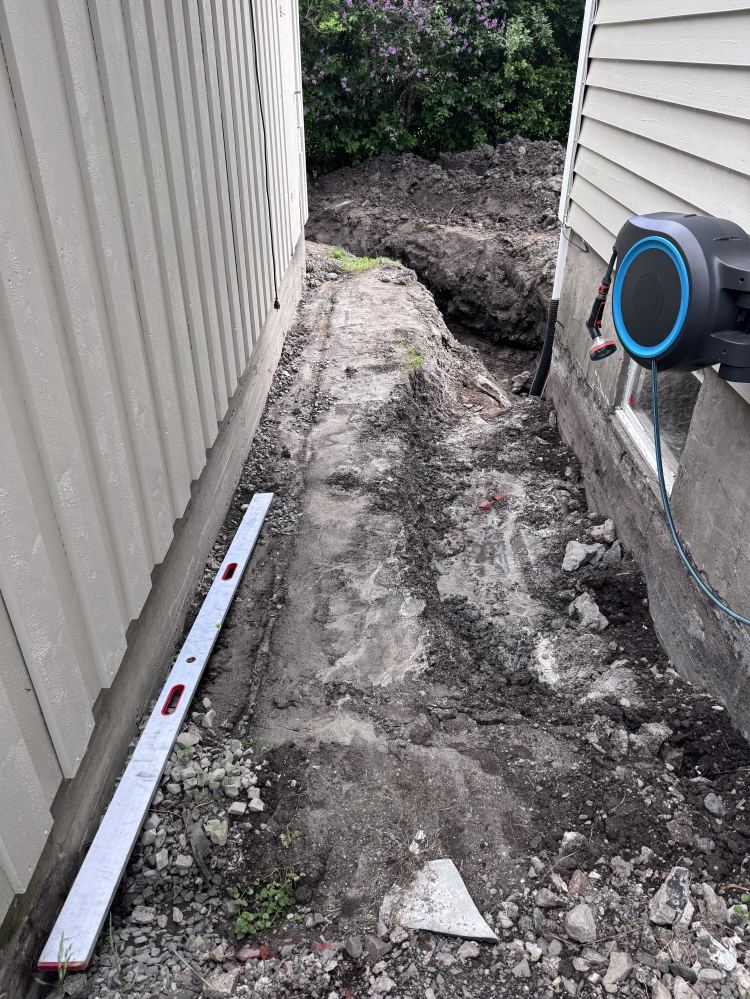

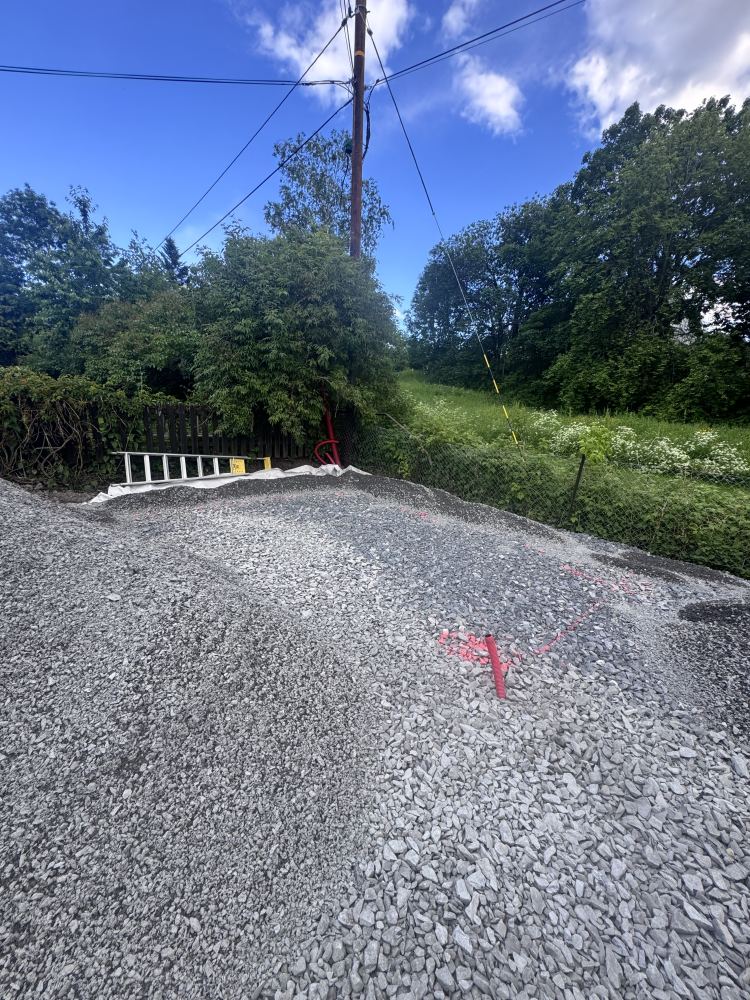

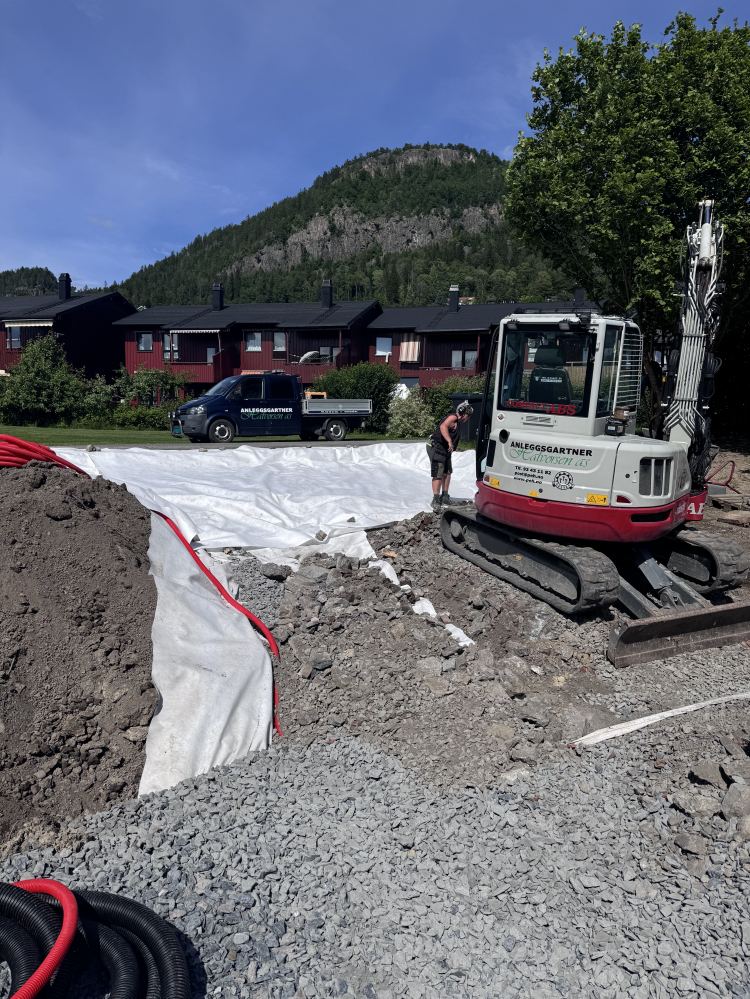

Graving av kabelgrøft
Dag 15 · Torsdag 11. juni

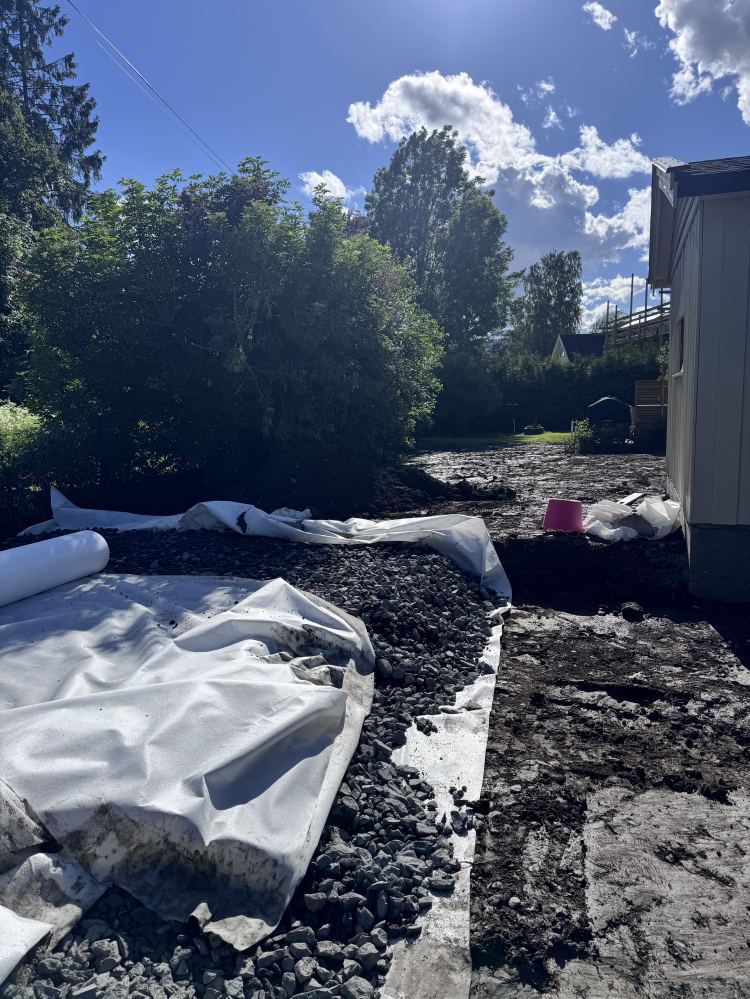

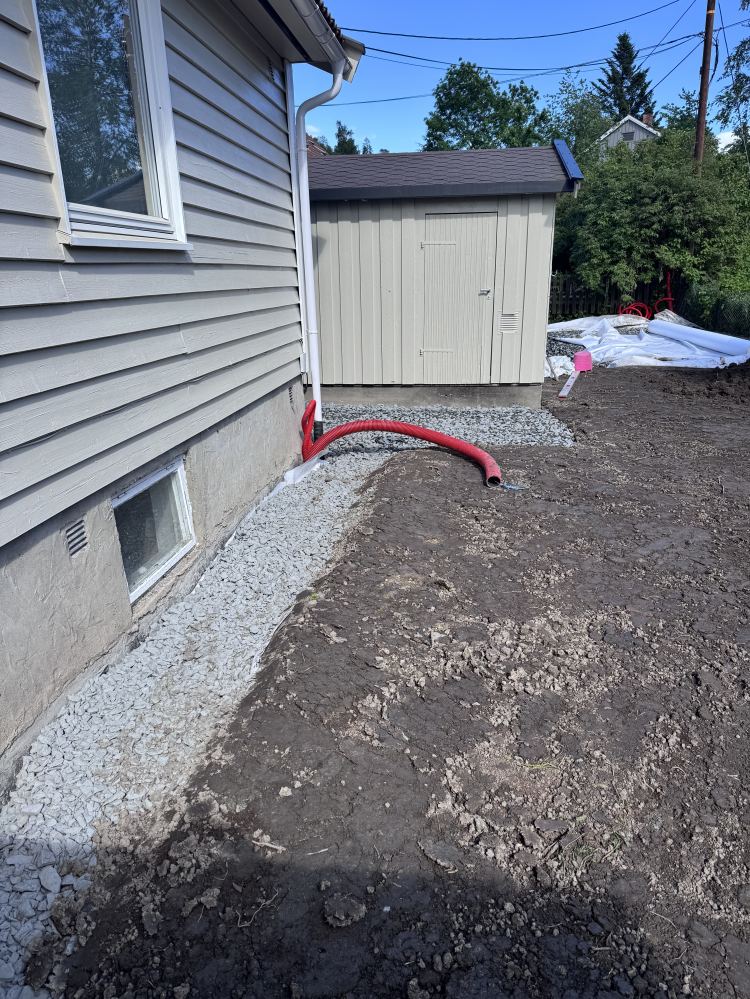

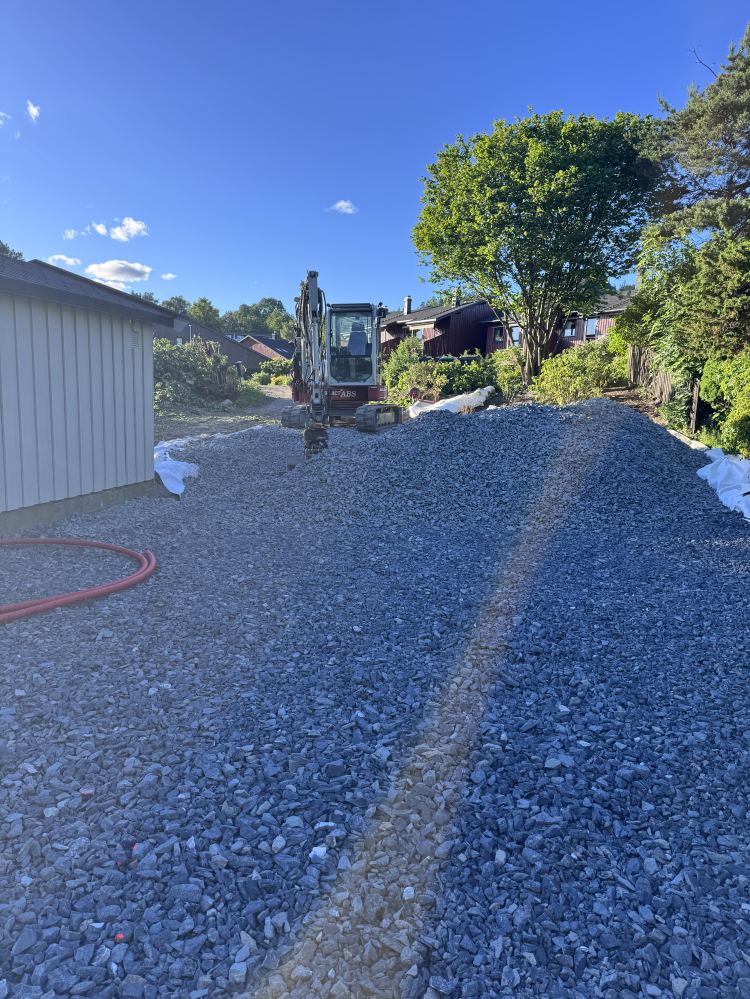

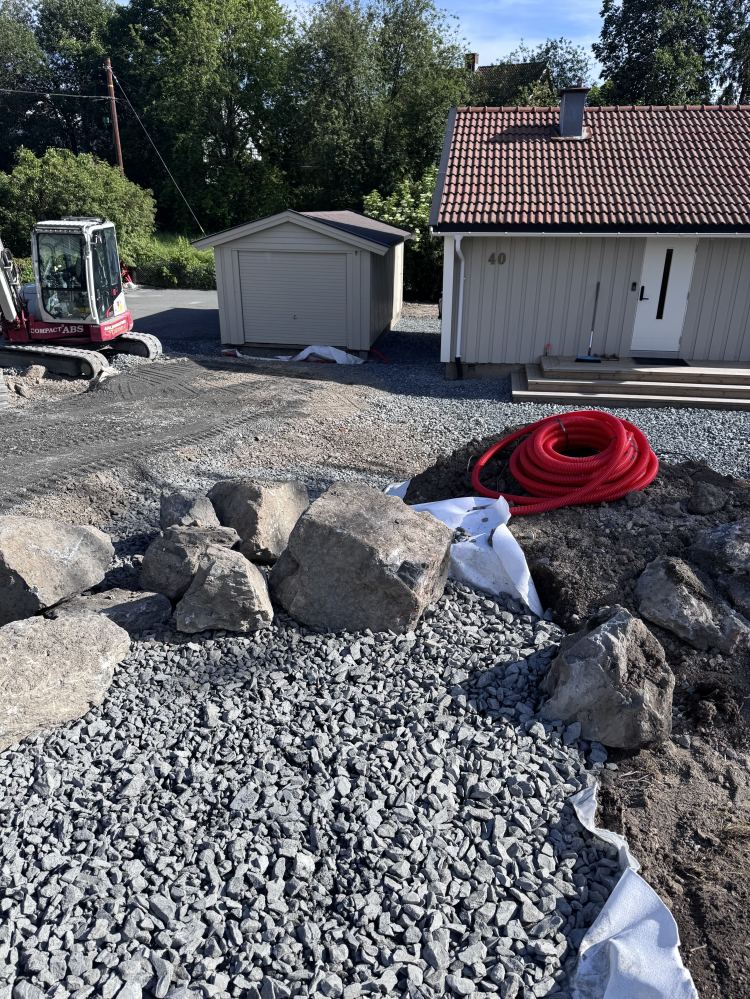

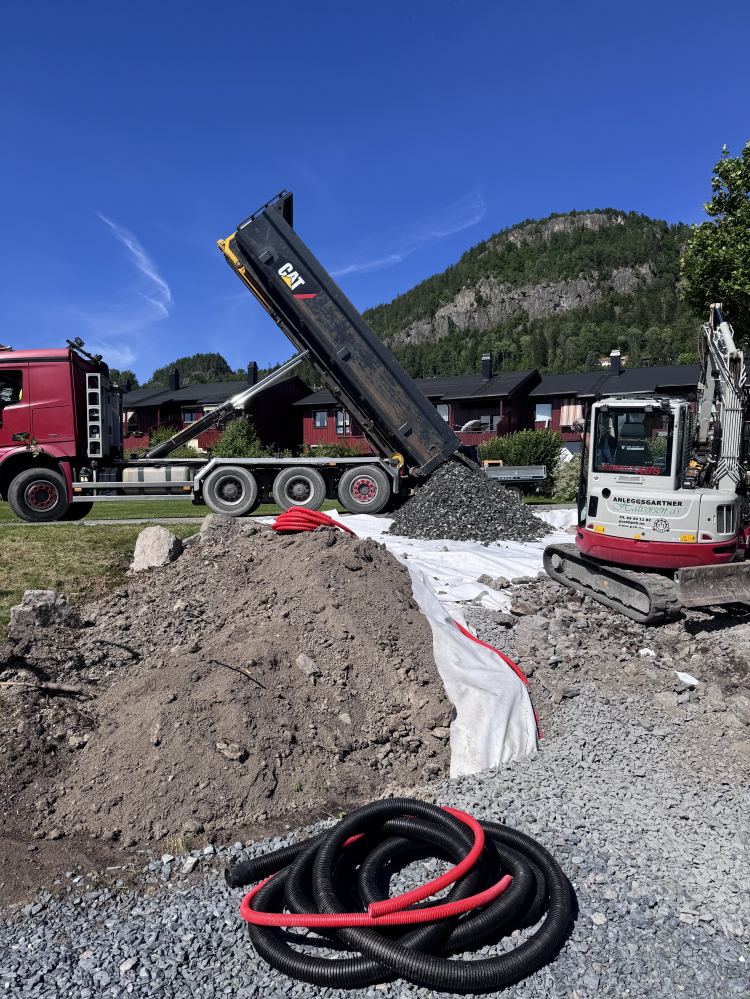

Grøftene fylt igjen og grus på plass

Det begynner å hjelpe….

Uke 25

15. juni – 21. juni

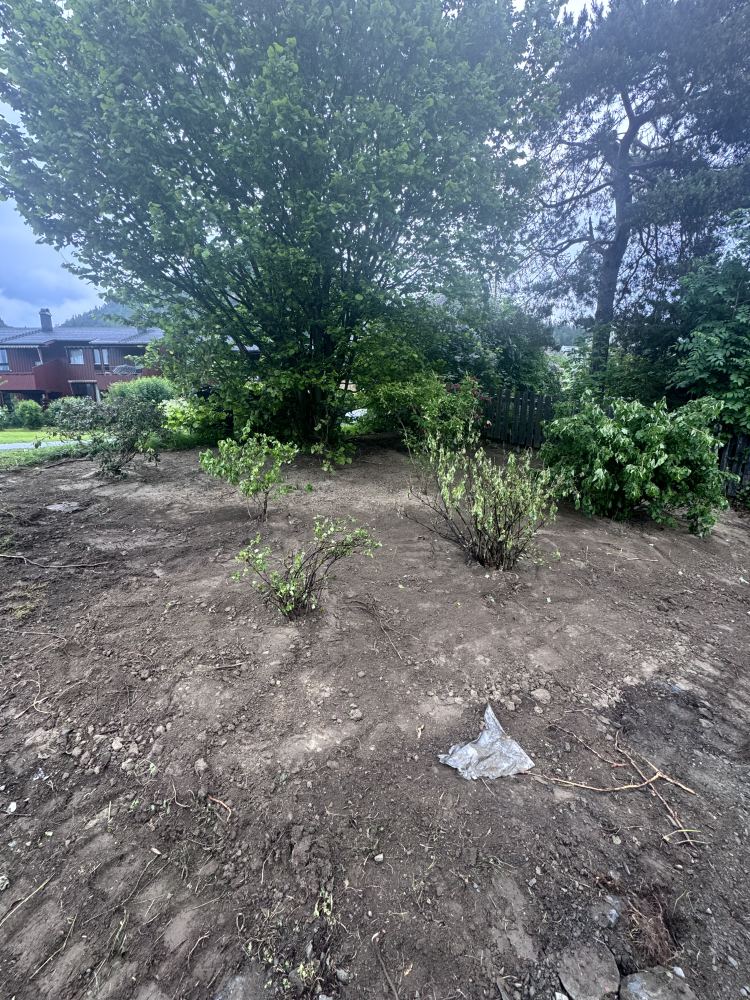

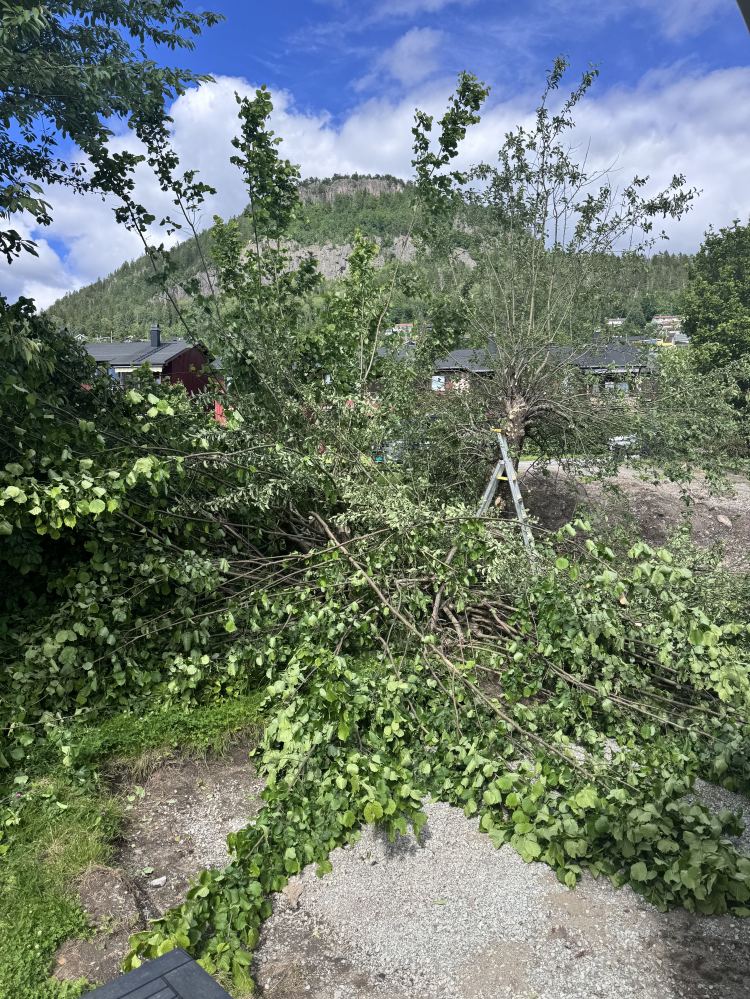

Uken starter med rydding av trær og litt mer pukk

Dag 19 · Mandag 15. juni
Rydding av trær
Dag 20 · Tirsdag 16. juni
Opprydding
Dag 22 · Torsdag 18. juni

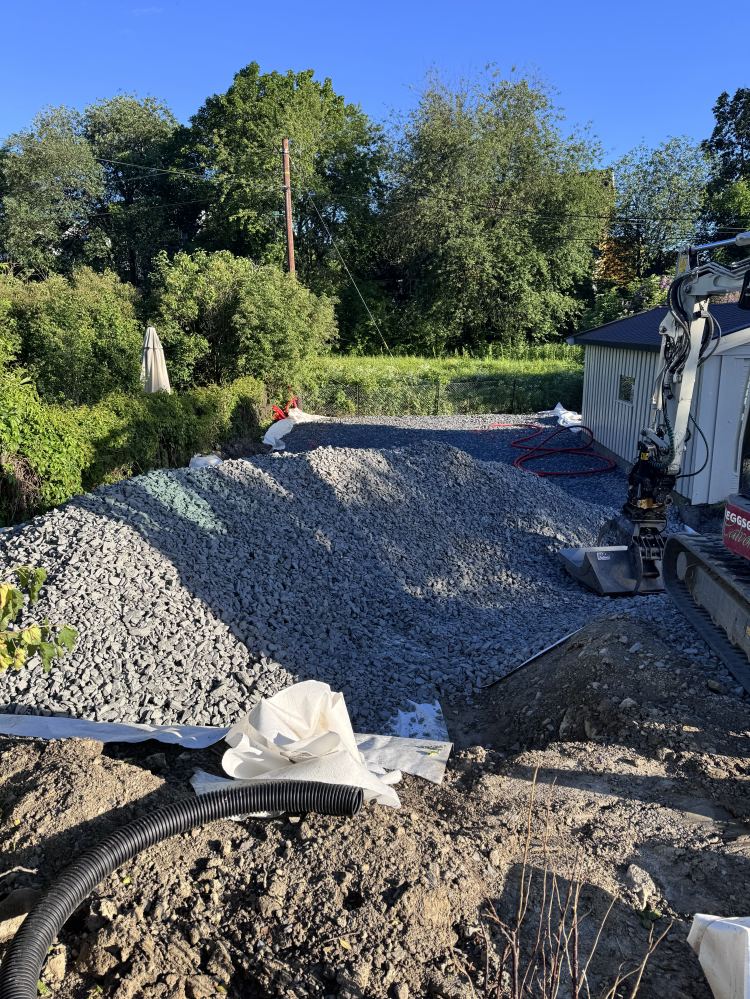

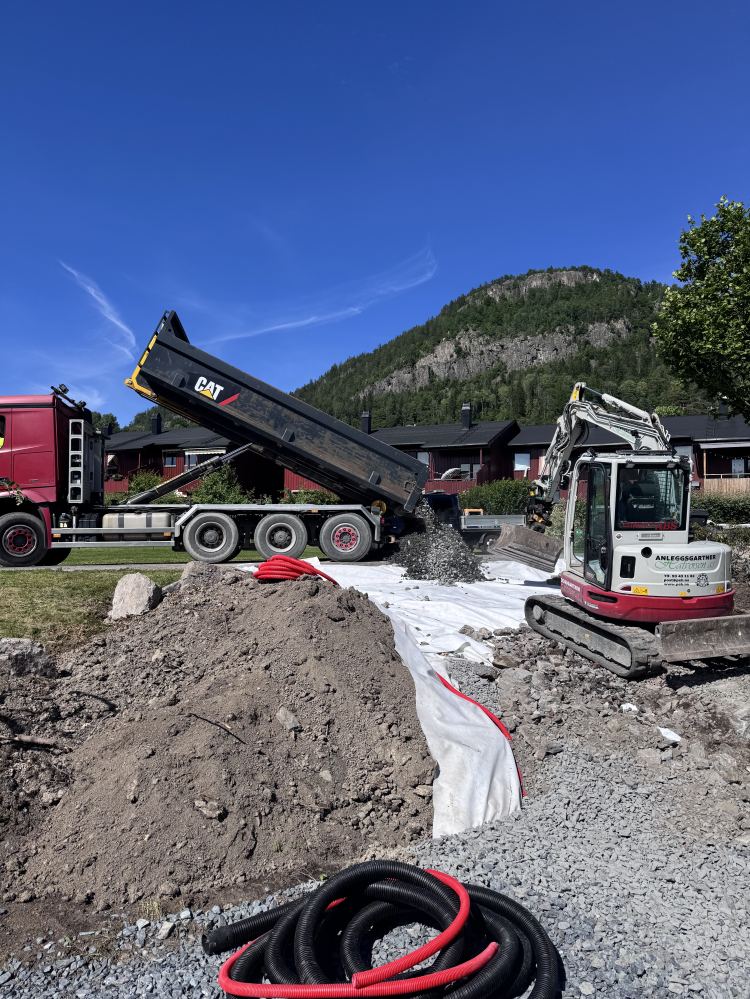

Graving og pukk

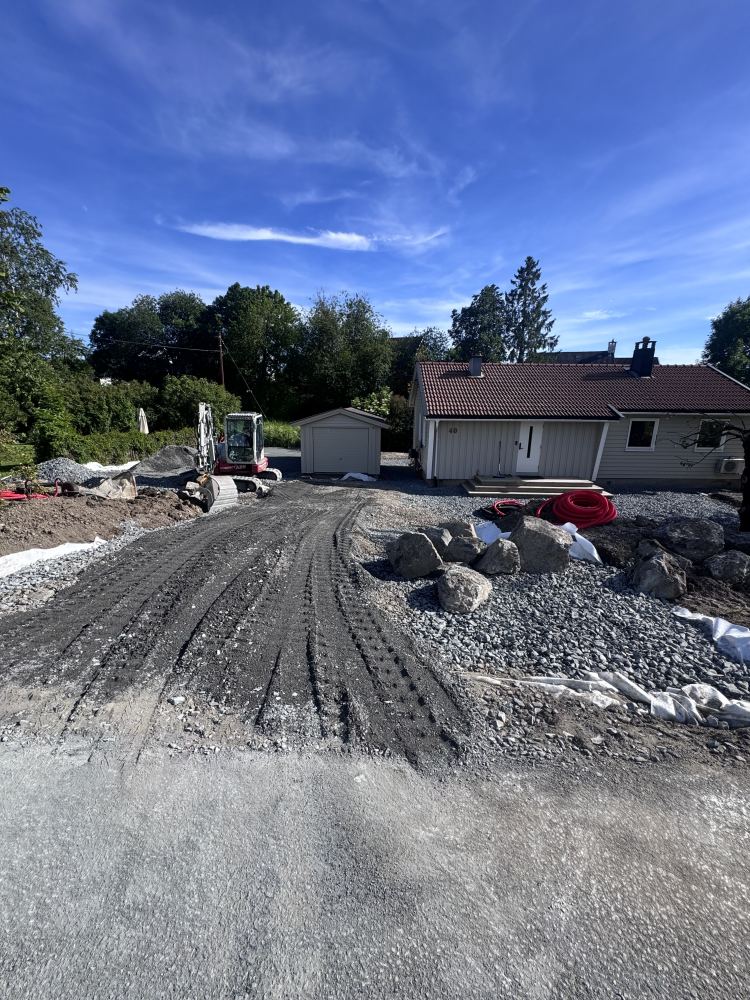

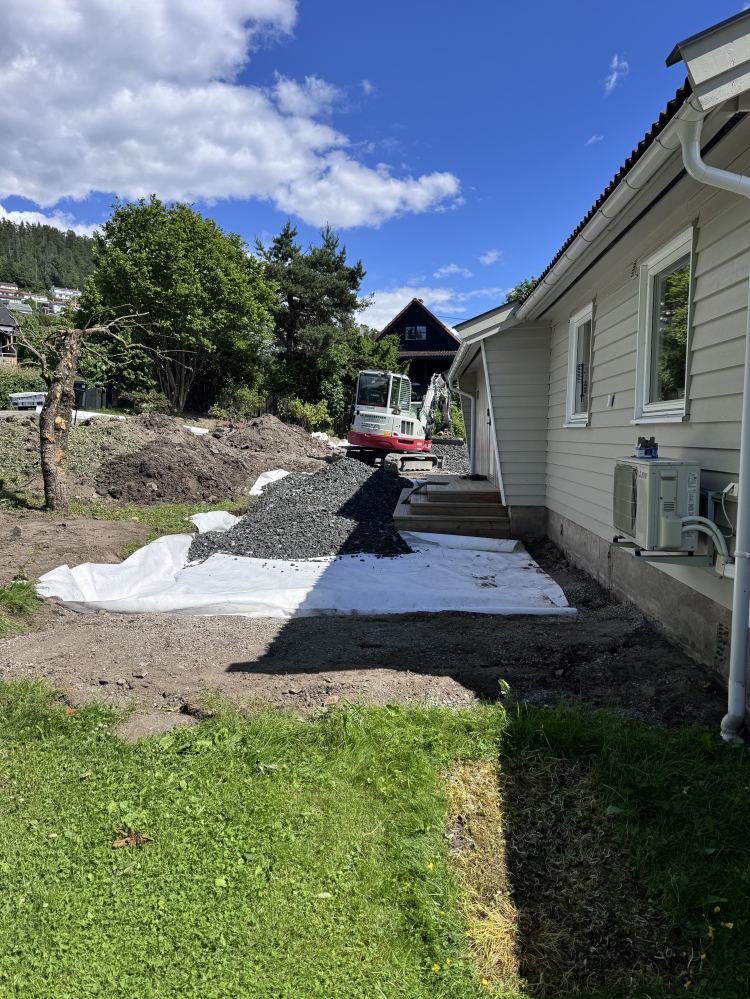

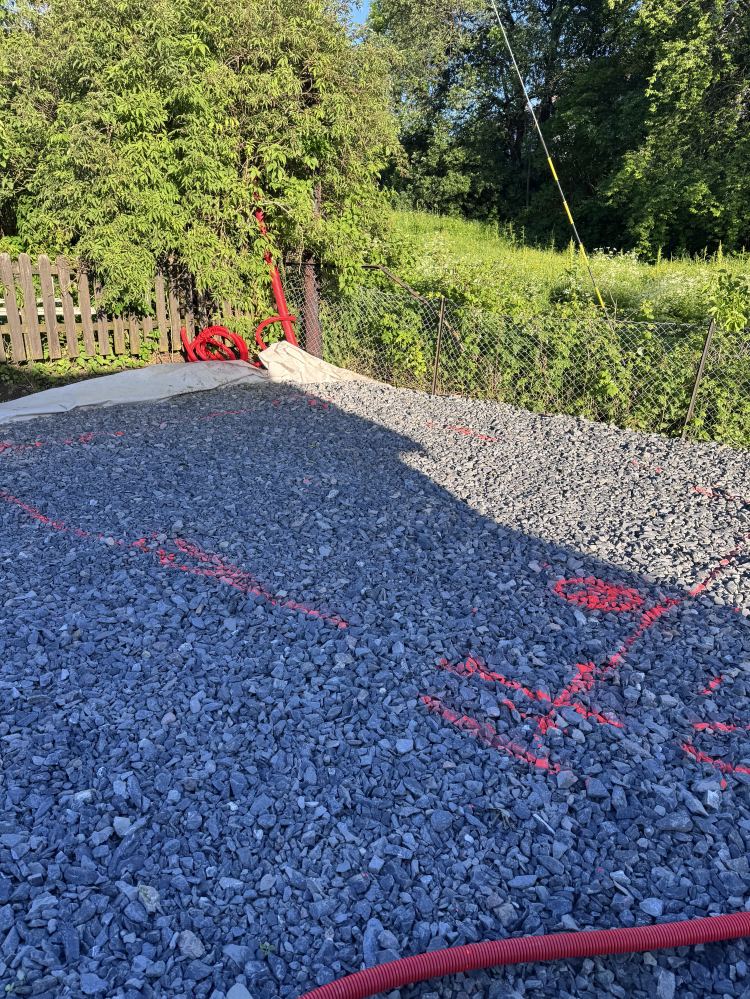

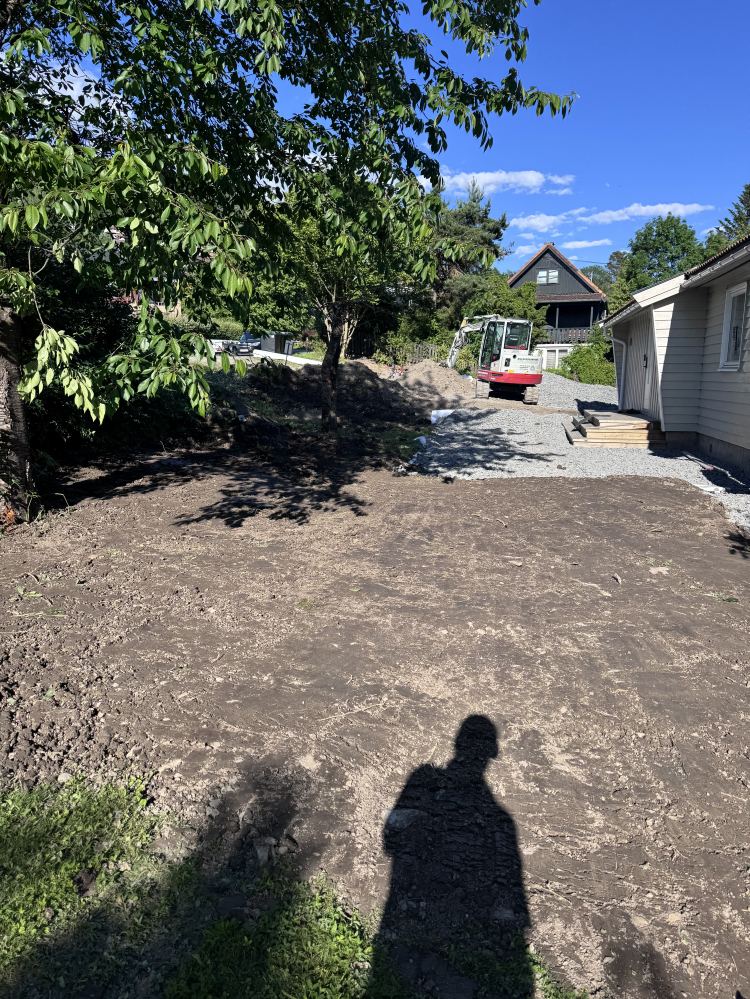

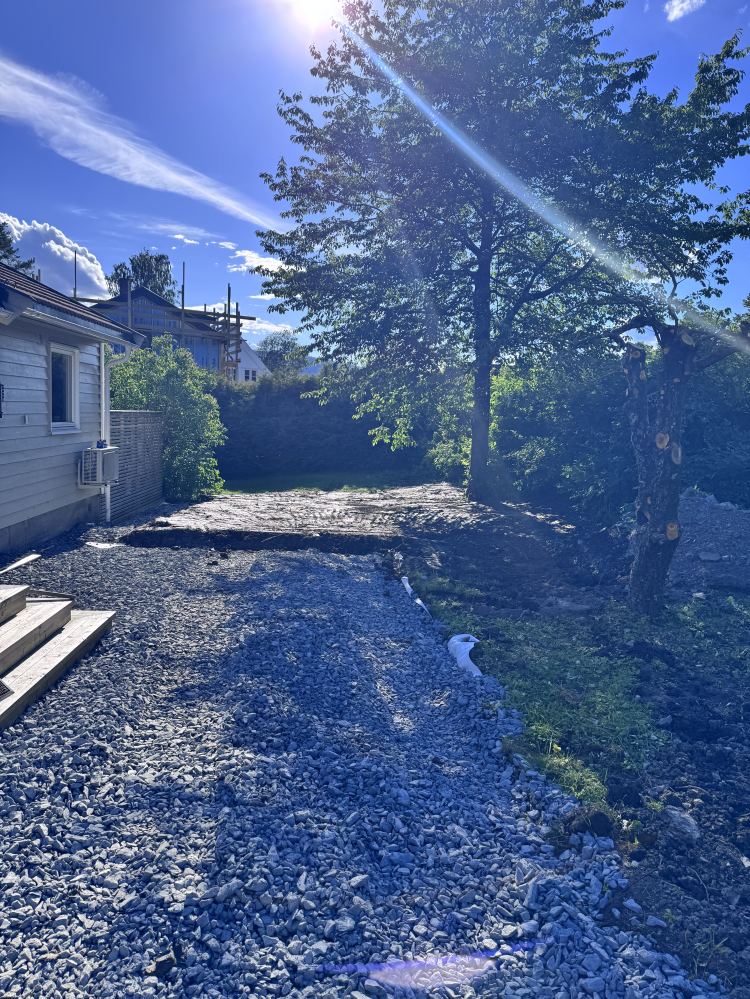

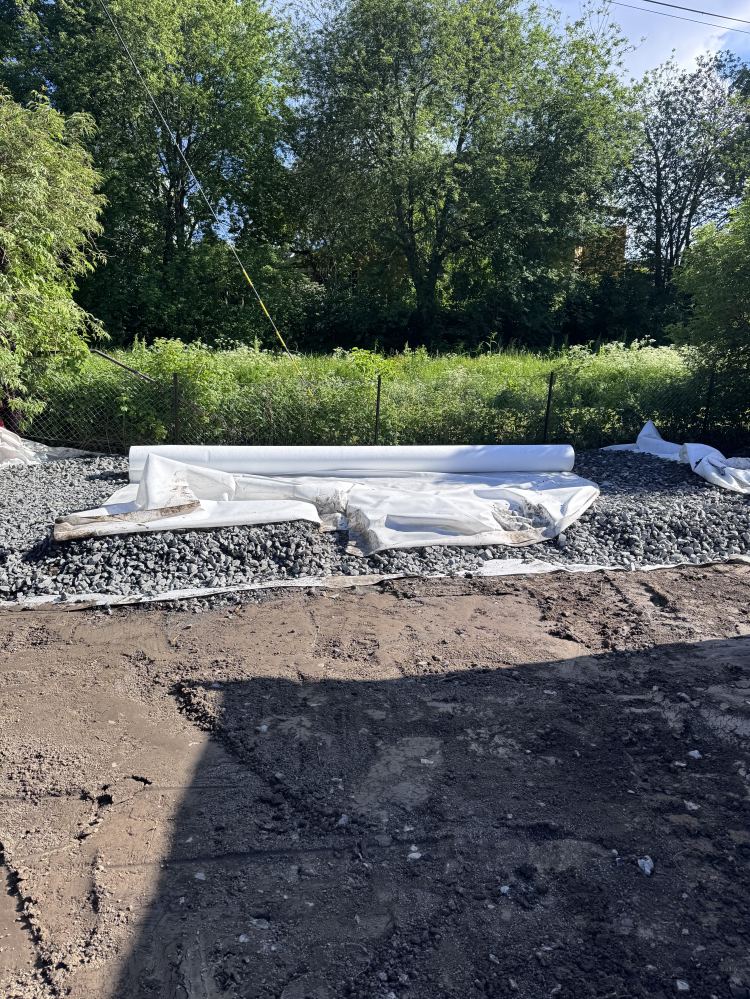

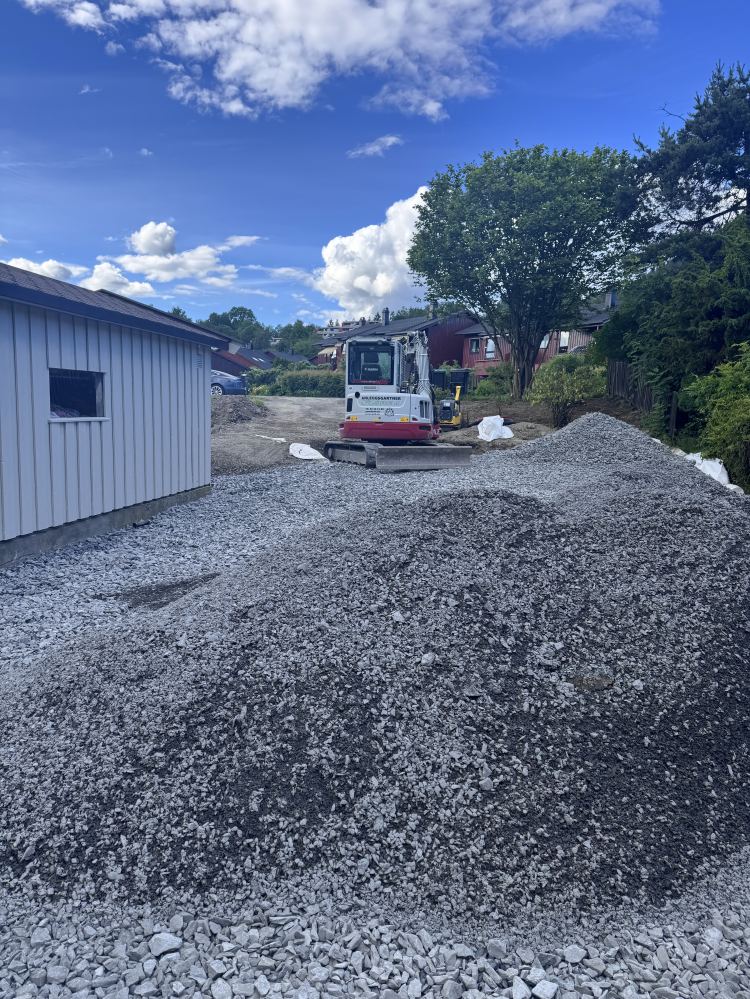

Mer graving og mer pukk. Fundamentert deler av oppkjørselen

Uke 26

22. juni

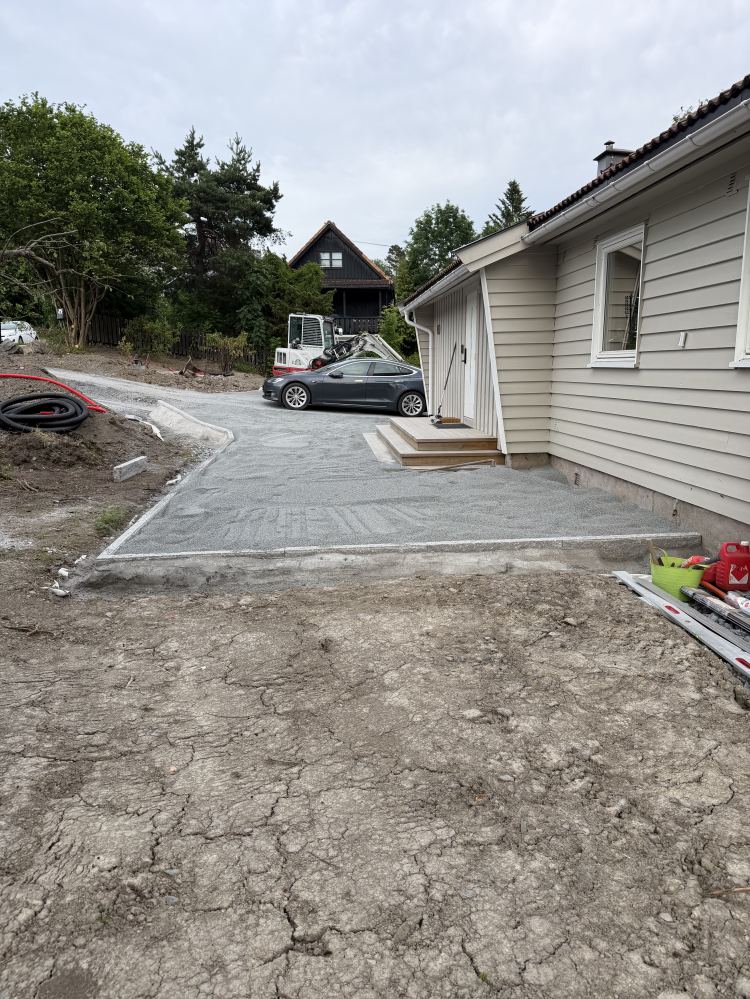

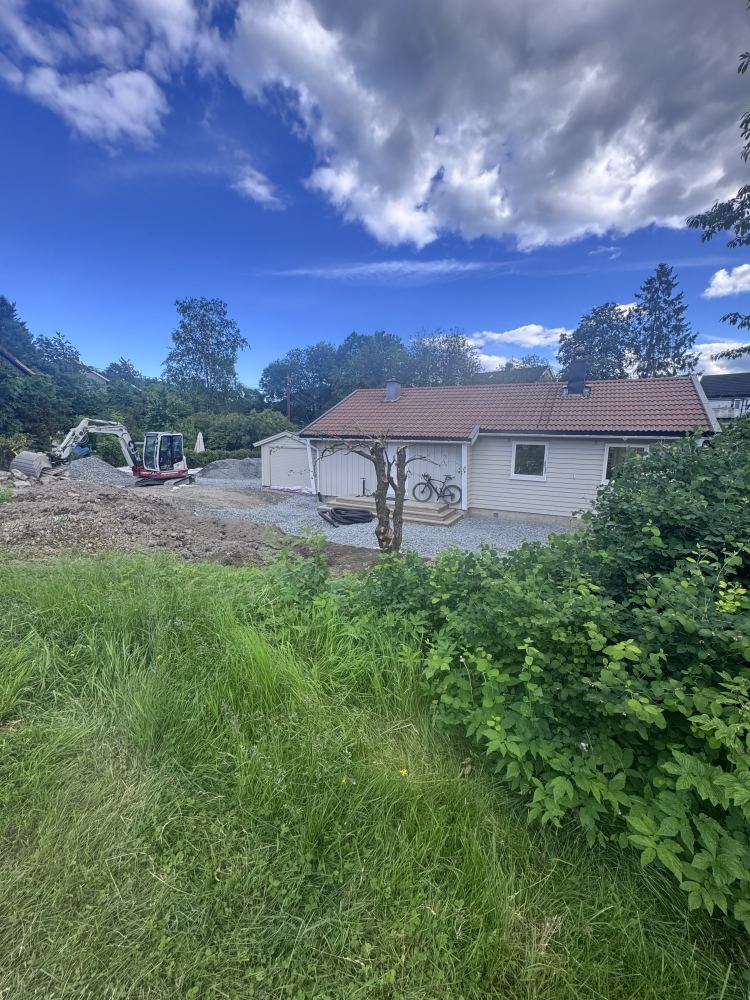

Da var det oppkjørselen sin tur. Går not slutten av det store grunnarbeidet nå

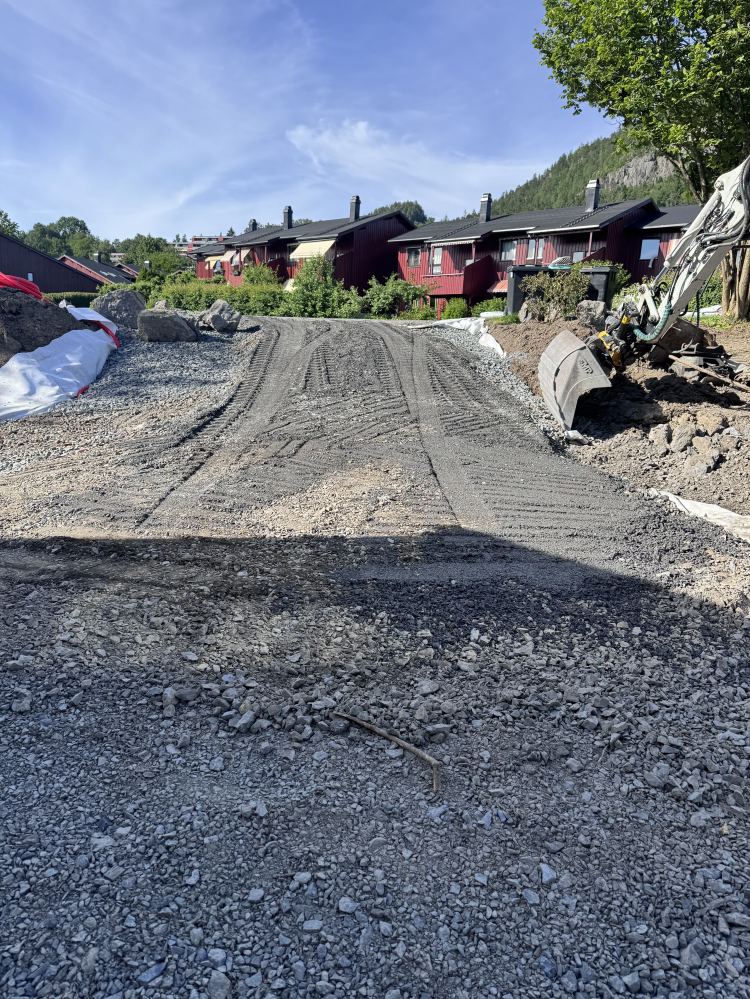

Dag 26 · Mandag 22. juni

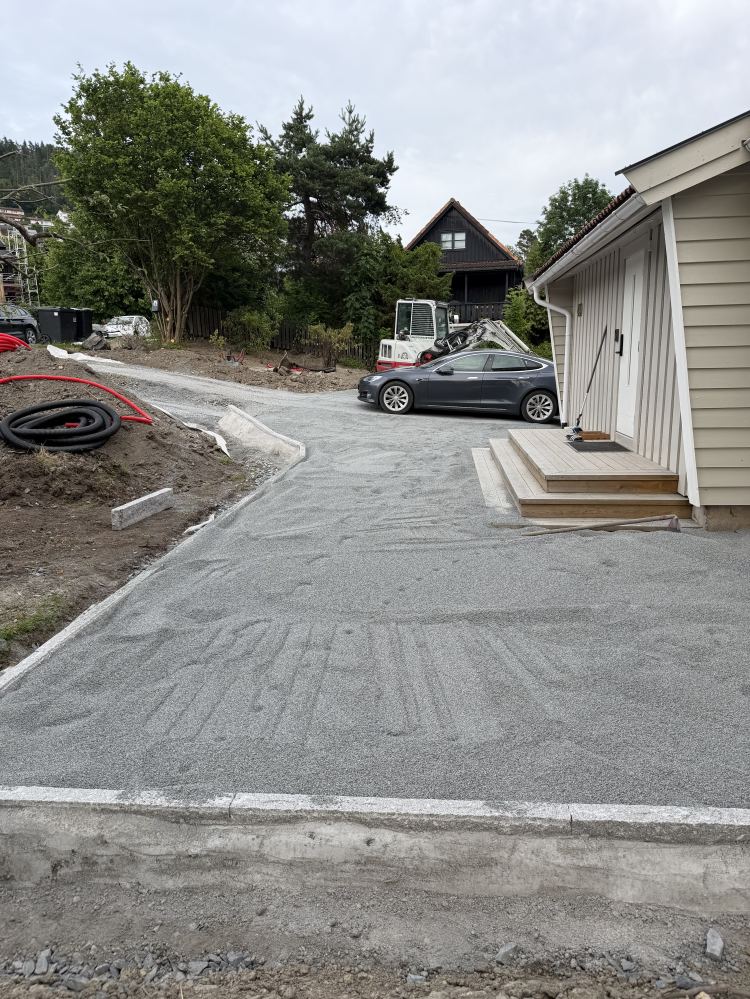

Oppkjørsel

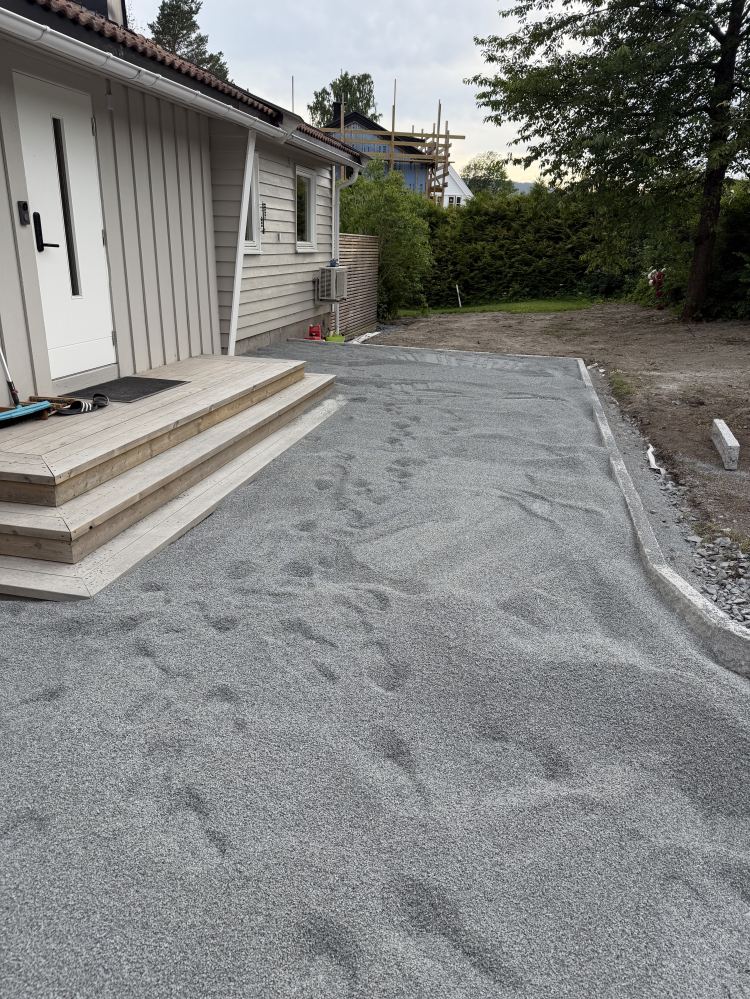

Oppkjørsel i dag

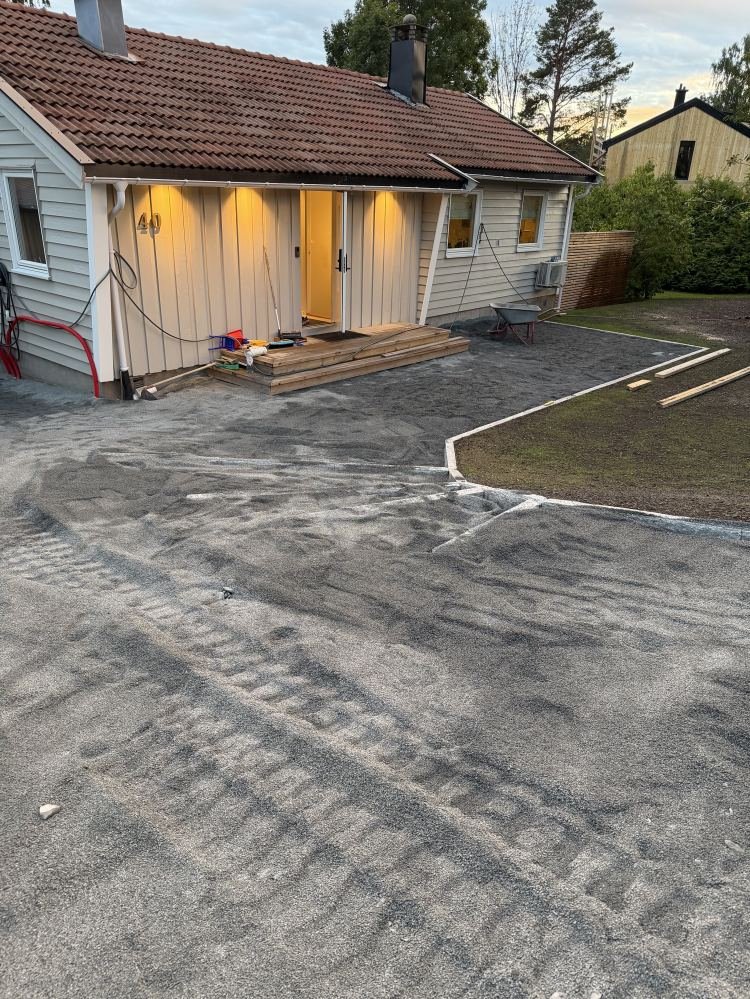

Dag 30 · Fredag 26. juni

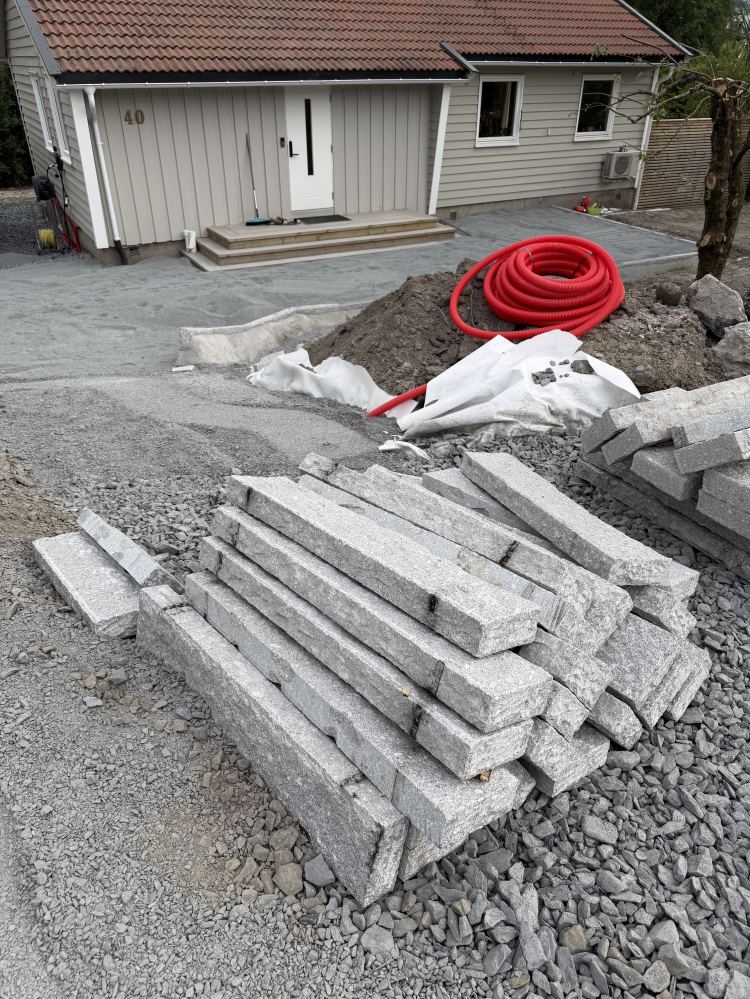

Kantsten

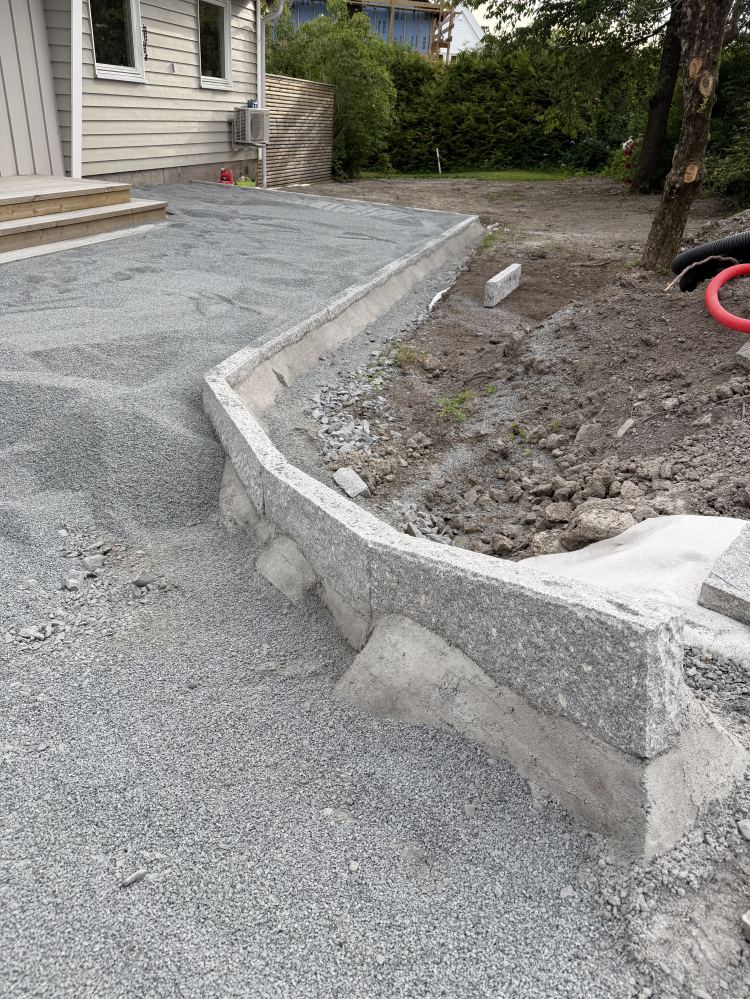

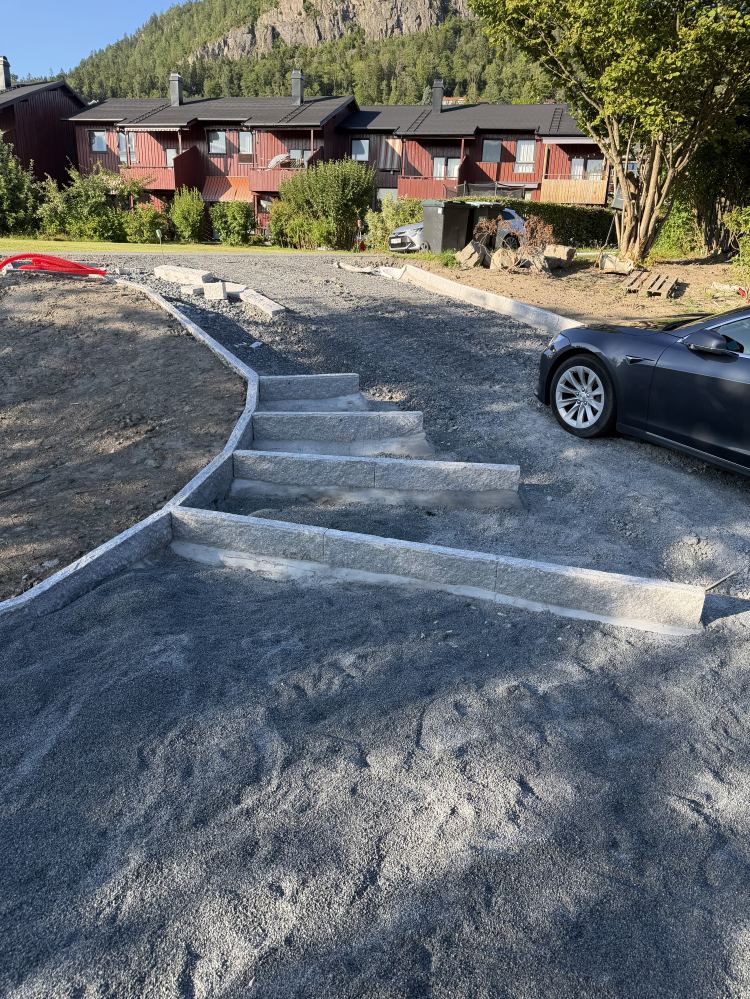

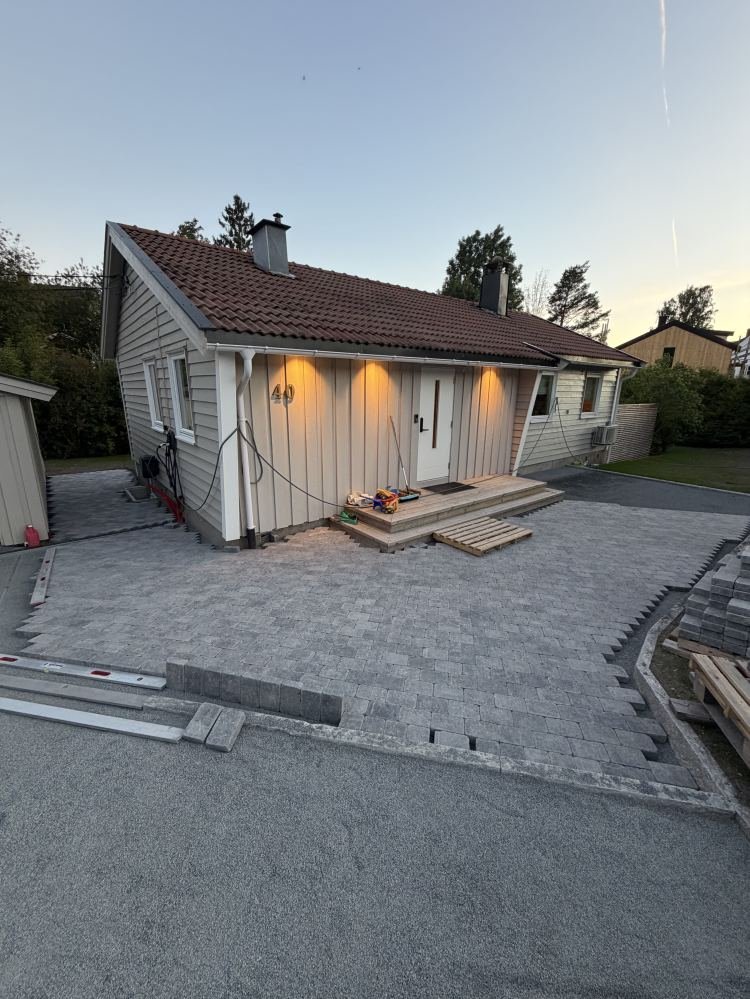

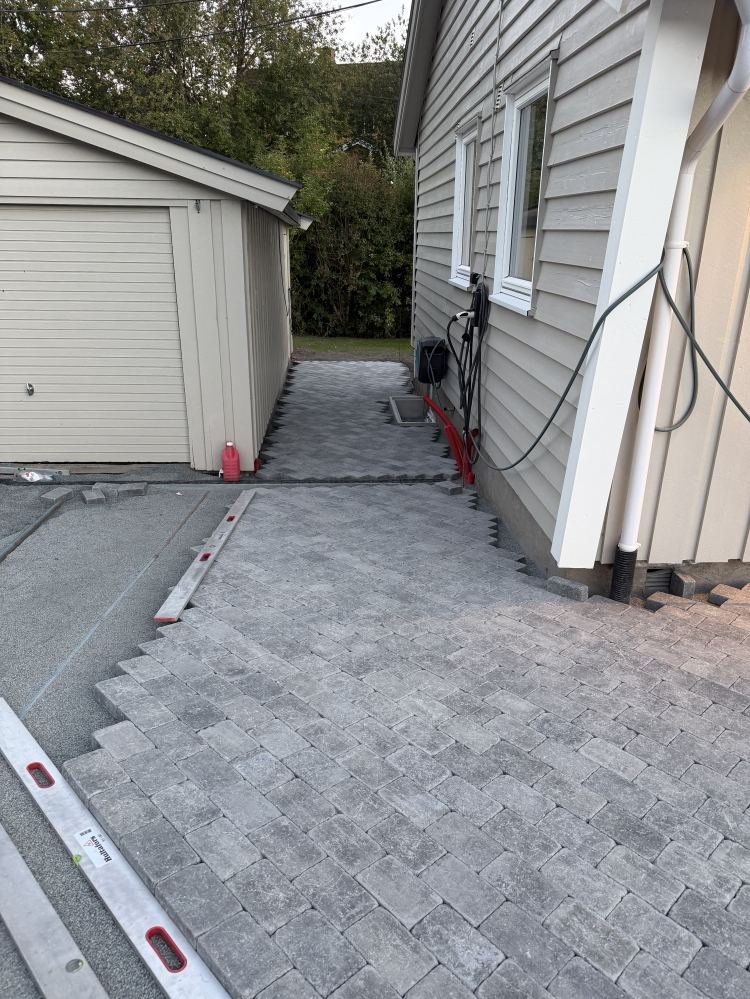

Lagt kantstein denne uken.

Dag 30 · Fredag 26. juni
Kantsten

Kantsten på plass
